保守料の稟議に、見慣れない比較表が添えられてくることがある。左に現在の年間保守料、右に第三者保守に切り替えた場合の年間費用。差額に矢印が引かれ、数年分を積み上げた節減額が太字になっている。情報システム部門から上がってきた資料ではなく、たいてい提案してきた事業者の資料をそのまま貼ったものだ。

この表は間違ってはいない。ただ、比較の対象が一列しかない。第三者保守で買っているのは年間費用の削減ではなく、移行時期を自社で決め直す権利である。 権利には値段がついていて、その値段は保守料の差額とは別の場所に、別の費目で発生する。稟議で判断すべきはそちらの見積りであって、差額の大きさではない。

POINT
先に四つ置いておく。第一に、期限は動かない。SAPはBusiness Suite 7の中核アプリケーションについてメインストリーム保守を2027年末までとし、その後に任意の延長保守を2028年初から2030年末までの3年間、保守ベースに対して2パーセントポイントのプレミアムを乗せる形で提供するとしている。延長保守を選ばない場合、または延長保守が終わった後はカスタマー固有保守に移る。第二に、比較表の欠落列は法改正対応である。標準保守で自動的に届いていた法定要件の修正を、第三者保守では提供者の実装能力と契約のSLAに依存することになる。日本の消費税・電子帳簿・源泉徴収まわりは毎年動く。第三に、標準へ戻るときの値段を先に読む。保守を解約した後にSAPへ復帰する条件、および既存ライセンスをS/4HANAへ持ち込む製品変換の条件は、保守契約が有効であることを前提にしている場合がある。自社の契約書の該当条項を、提案を受けた週に読む。第四に、先送りの判断そのものが会計上の見積りを動かす。 移行すると決めた時点で、現行システムに載っているソフトウェア資産の見込利用可能期間は短くなる。研究開発費等実務指針第21項は利用可能期間について適宜見直しを行うことを求めており、変更は当期以降の償却額に跳ねる。

期限は動かない。動かせるのは自社の位置だけである

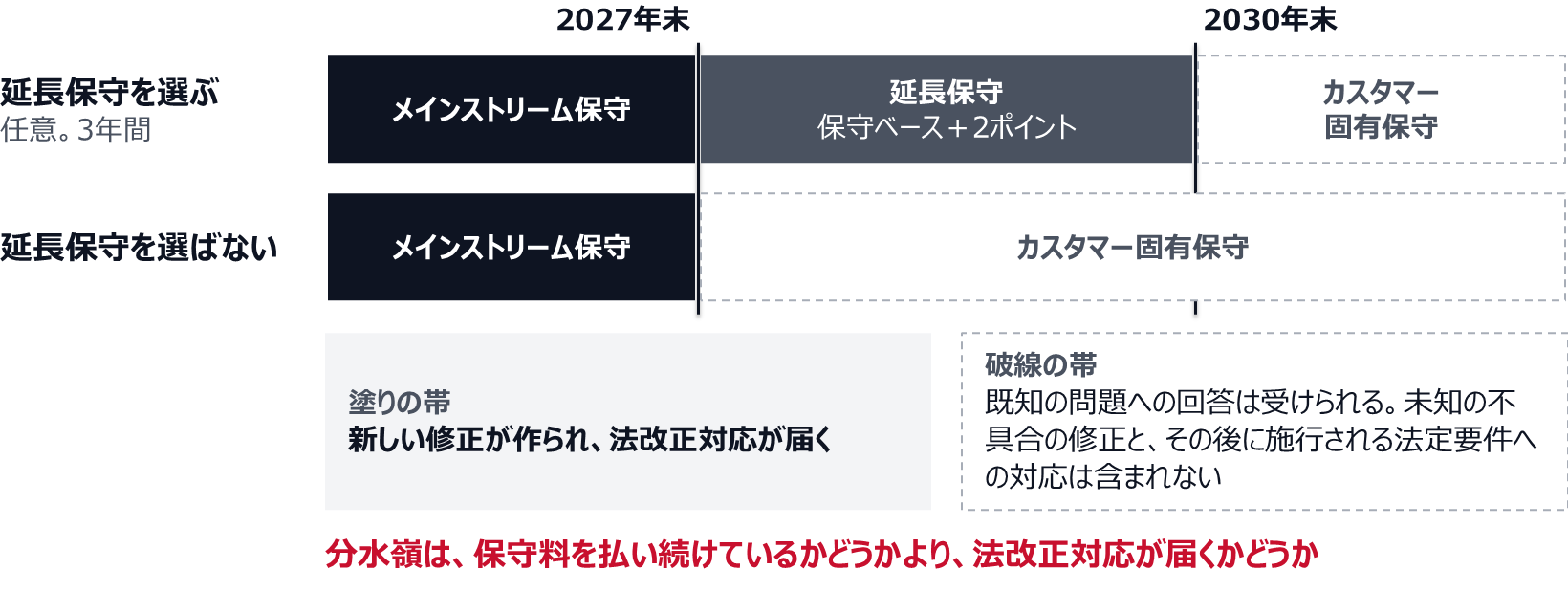

まず事実関係を固定する。SAPは、Business Suite 7の中核アプリケーションについてメインストリーム保守を2027年末までとした。より長い移行期間を必要とする顧客向けに、2028年初から2030年末までの3年間、延長保守を用意している。この延長保守には、Business Suite 7の対象範囲に係るサポート提供に対して2パーセントポイントのプレミアムが乗る。延長保守を選ばない場合、あるいは延長保守が終了した後は、カスタマー固有保守に移行する。

カスタマー固有保守という名称は穏やかだが、中身は「新しい修正はもう作られない」という状態を指す。既知の問題への回答は受けられても、未知の不具合の修正や、その後に施行される法定要件への対応は含まれない。ここが分水嶺で、保守料を払い続けているかどうかではなく、法改正対応が届くかどうかで会社の状態が変わる。

この構図を踏まえると、選択肢は三つに整理できる。期限内に移行する。延長保守で2030年末まで引き延ばす。第三者保守に切り替えて、期限を自社の都合で引き直す。三つ目は、二つ目の代わりでもあり、二つ目の後の受け皿でもある。

2027年という数字そのものの整理は別稿に譲る(SAP ERP 2027年問題とは|いつ何を決めるべきか、移行の全体像)。ここで扱うのは、三つを財務の同じ土俵に載せる方法である。

三案の違いは費用の大小でなく、誰が法改正対応を持つかで決まる。
A案期限内に移行
初期費用
自由度
法対応の自前度
2027年末までに移行を終える。初期投資は最も重いが、法改正対応は標準保守で届き続ける。資産計上と償却の開始が最も早い。
B案延長保守で2030年末まで
初期費用
自由度
法対応の自前度
保守ベースに2ポイント上乗せして3年を買う。法改正対応は引き続き標準で届く。期限が2030年末に移るだけで、移行そのものは残る。
C案第三者保守へ切替
初期費用
自由度
法対応の自前度
年間の現金支出は下がる。ただし法改正対応は提供者の実装に依存し、標準へ戻る条件は契約次第。期限は自社で引き直せる。
比較の軸を「年間いくら」から「法定要件を誰が届けるか」に移すと、順位が入れ替わることがある。

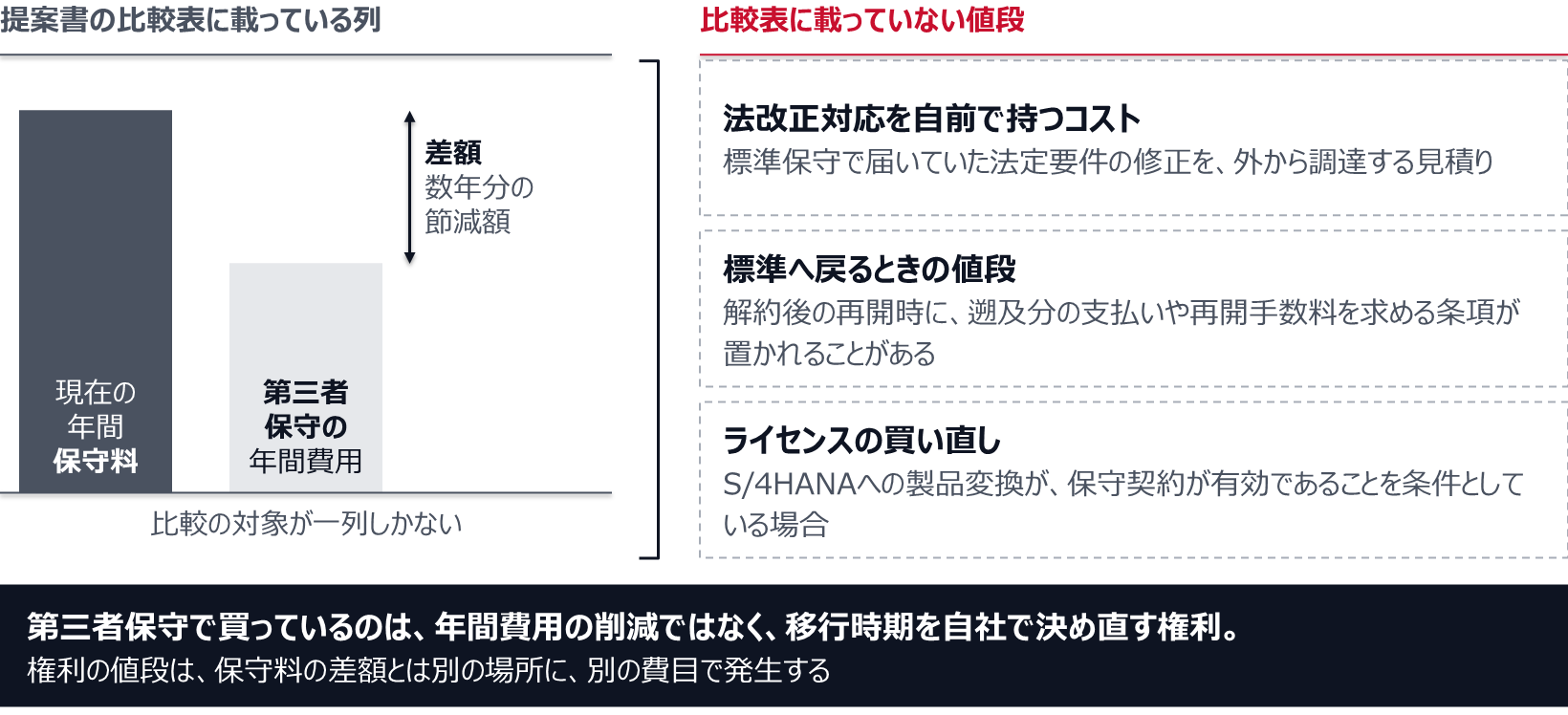

比較表の一列目に置くべきは、法改正対応の自力調達コストである

日本で会計システムを動かしている以上、法定要件は毎年どこかが動く。消費税の区分と税率、インボイスの登録番号まわりの処理、電子帳簿保存法に基づく保存要件、源泉徴収と法定調書の様式、社会保険料率。標準保守を払っている間、これらは「いつの間にか届いているもの」であって、費用として意識されない。第三者保守に切り替えた瞬間に、これが調達すべき役務に変わる。

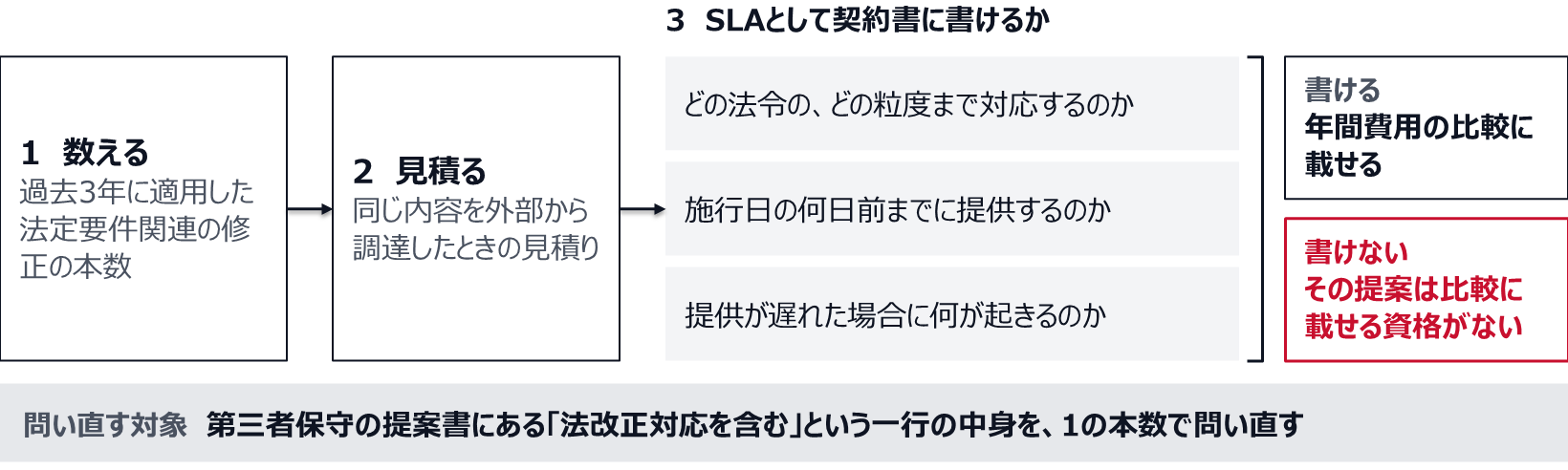

したがって比較表の一列目には、年間保守料ではなく「過去3年に自社が適用した法定要件関連の修正の本数」を置く。 自社の移送履歴から、法改正を理由とする変更リクエストを抜き出して数える。10本なのか60本なのかで、話がまったく変わる。そのうえで、同じ内容を外部から調達したときの見積りを取る。第三者保守の提案書に書かれた「法改正対応を含む」という一行の中身を、この本数で問い直す。

問い方は三つでよい。どの法令の、どの粒度まで対応するのか。施行日の何日前までに提供するのか。提供が遅れた場合に何が起きるのか。この三つがSLAとして契約書に書けないなら、その提案は年間費用の比較に載せる資格がない。 日本固有の要件をどこまで作り込むかという判断は、標準保守を前提にしていても難所である(SAPで日本固有の要件をどこまで作り込むか|インボイス・電子帳簿・消費税区分の落とし所)。

もう一点。保守料で買っているものは更新そのものではなく、更新を取り込む権利である。取り込む工程を社内に持っていない会社は、標準保守を払っていても権利を毎年流している(SAPの年間保守料に見合う価値を出す|標準機能の更新に追従する会社としない会社)。すでに流している会社にとって、第三者保守への切替は「使っていないものを解約する」判断に近い。逆に、年次で取り込む工程を持っている会社にとっては、動いている装置を止める判断になる。 同じ提案でも、自社がどちらかで意味が反転する。

標準へ戻るときの値段を、切り替える前に読む

第三者保守の検討で最も抜けやすいのが、復帰の条件である。ここは一般論では決まらず、自社が結んだ契約の条項が答えを持っている。読むべき箇所は三つある。

第一に、保守契約を解約した後に再開する場合の条件。ソフトウェア保守の契約では、解約期間中の遡及分の支払いや再開手数料を求める条項が置かれることがある。自社の契約書に該当条項があるかどうかを、提案を受けた週のうちに法務と確認する。 ないなら復帰は軽い。あるなら、その金額は第三者保守の年間節減額から差し引いて評価すべき将来債務になる。

第二に、既存ライセンスをS/4HANAへ持ち込む仕組みの前提条件。ライセンスの製品変換は、保守契約が有効であることを条件としている場合がある。これが該当すると、第三者保守に切り替えた数年後に移行を決めたとき、ライセンスを買い直すことになる。年間の節減額と、買い直しの一時金を並べて初めて比較が成立する。ライセンス体系の読み方は別稿で扱っている(SAPのライセンスとデジタルアクセス|使っていない権限と外部連携の課金を棚卸しする)。

第三に、提供者側の適法性。第三者保守の領域には訴訟の歴史がある。オラクルは2007年、SAPが買収したTomorrowNowがオラクル製品のサポート提供にあたって不正なダウンロードを行ったとして提訴し、SAPは責任を認めて損害額のみが争点となった。陪審の13億ドルの評決は覆され、第9巡回区控訴裁判所は3億5,670万ドルへの減額を示し、オラクルは2014年11月にこの金額と利息250万ドルを受け入れて決着した。この事件が示しているのは、第三者保守という業態そのものの是非ではなく、修正パッチをどう作り、どの資料を根拠にしているかという内部プロセスが法的リスクの本体だという点である。 デューデリジェンスの質問は、価格でなくそこに向ける。

会計は「費用が減る」とは教えない。「費用の形が変わる」と教える

ここから財務の側に降りる。三案の比較で、損益計算書に現れる姿はかなり違う。

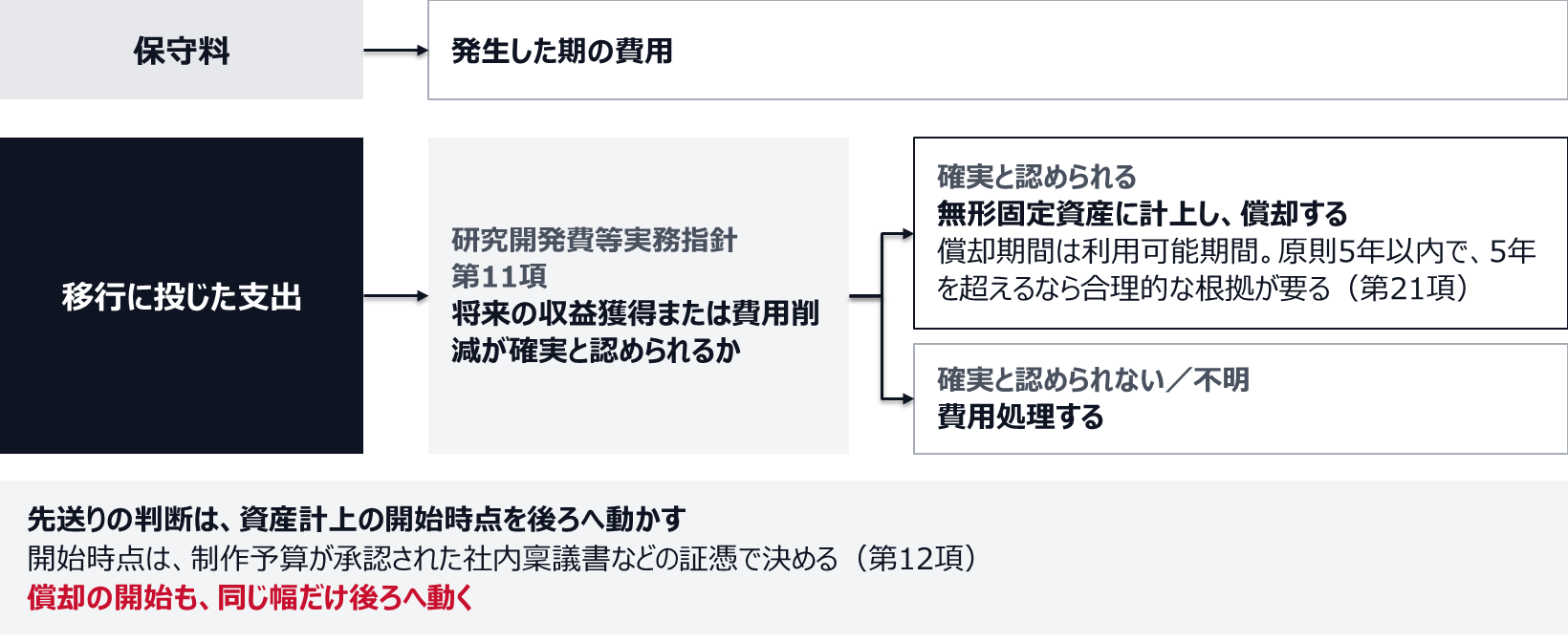

保守料は発生した期の費用である。移行に投じた支出のうち、資産計上の要件を満たすものは無形固定資産となり、償却を通じて複数年に配分される。研究開発費等実務指針第11項は、自社利用のソフトウェアについて、その利用により将来の収益獲得または費用削減が確実であることが認められるという要件を満たすか否かを判断し、確実と認められる場合は無形固定資産に計上し、確実であると認められない場合または確実であるかどうか不明な場合には費用処理するとしている。

資産計上の開始時点は、将来の収益獲得または費用削減が確実であると認められる状況になった時点であり、そのことを立証できる証憑に基づいて決定する。同第12項は、証憑の例として制作予算が承認された社内稟議書や、制作原価を集計するための制作番号を記入した管理台帳を挙げている。移行を先送りするという判断は、この稟議の日付を後ろへ動かす判断でもある。 償却の開始も、同じ幅だけ後ろへ動く。

償却期間は、同第21項により、自社利用のソフトウェアは利用可能期間によるべきだが原則として5年以内の年数とし、5年を超える年数とするときには合理的な根拠に基づくことが必要とされる。税務上も、ソフトウエアの耐用年数は複写して販売するための原本または研究開発用のものが3年、その他のものが5年である(国税庁タックスアンサーNo.5461)。

つまり、第三者保守で年間の現金支出を下げても、それは投資の総額を減らしたのではなく、費用計上の形と時期を変えただけである。稟議で「何年でいくら浮く」と書くなら、同じ表の下に「償却の開始が何年後ろへ動くか」を必ず並べる。 そこを並べないと、後年度の損益で説明のつかない段差が出る。投資の効果を試算する型そのものは別稿にまとめてある(SAP導入の費用対効果(ROI)をどう見積もるか|延命投資を経営に説明する)。

先送りを決めた瞬間に、旧システムの見積りが動く

ここが実務で最も見落とされる。そして、監査法人から最初に質問が来る箇所でもある。

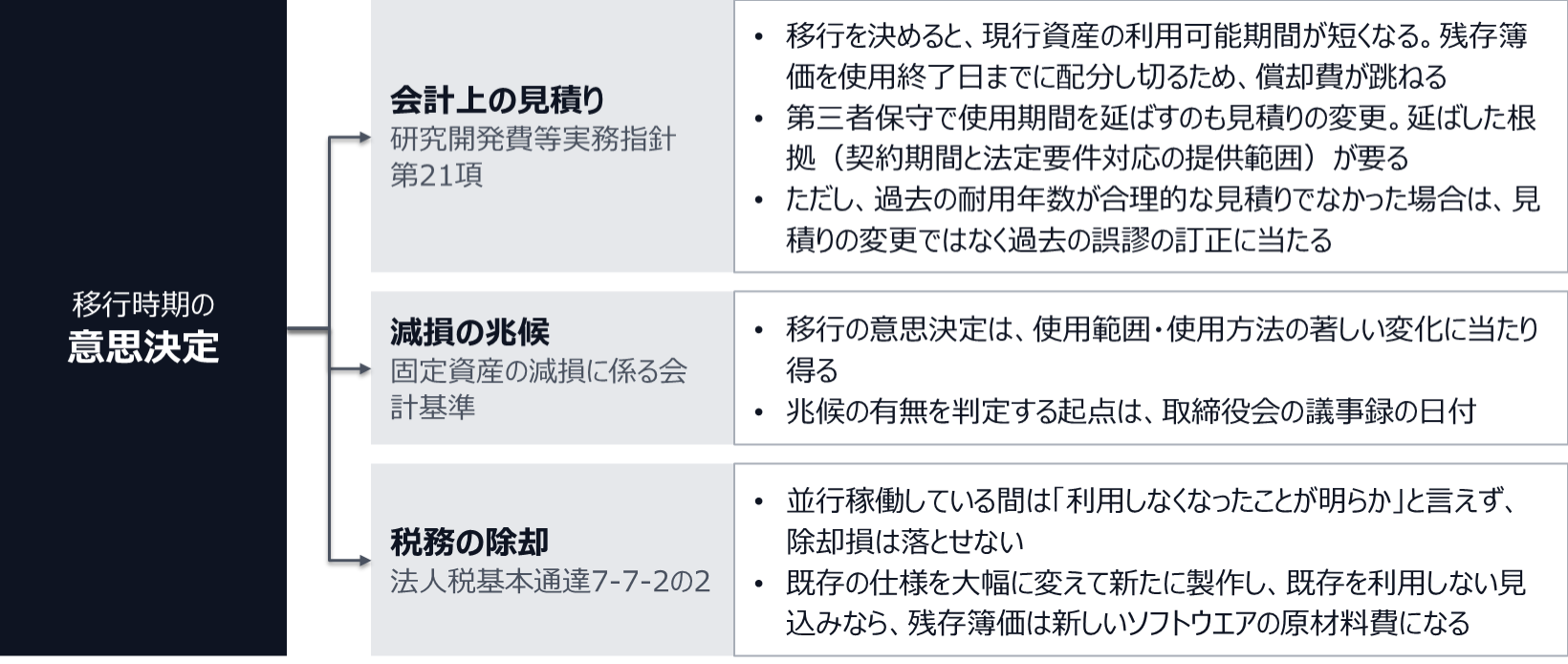

研究開発費等実務指針第21項は、自社利用ソフトウェアの利用可能期間について適宜見直しを行うことを求めている。見直しの結果として耐用年数を変更した場合は、当期および翌期以降の償却額を変更後の残存耐用年数に基づいて算定する。ただし、過去に定めた耐用年数がその時点での合理的な見積りに基づくものでなく、これを事後的に合理的な見積りに基づいたものに変更する場合には、会計上の見積りの変更ではなく過去の誤謬の訂正に該当する点に留意するとされている。

この規定は、三案のいずれを選んでも効いてくる。

移行を決めれば、現行システムに紐づく資産の使用終了日が決まる。残存簿価をその日までに配分し切る必要があり、償却費が跳ねる。逆に、第三者保守で使用期間を延ばすと決めた場合も見積りの変更であり、延ばした根拠の説明が要る。 その根拠は、第三者保守契約の期間と、法定要件対応の提供範囲である。契約書がそのまま監査の証憑になる。ここを口頭の方針だけで済ませると、翌期の監査で耐用年数の妥当性が論点化する。

減損の側も見ておく。固定資産の減損に係る会計基準は、減損の兆候の例示として、資産または資産グループが使用されている営業活動から生ずる損益またはキャッシュ・フローの継続的なマイナス、使用範囲・使用方法の著しい変化(事業のリストラなど)、市場価格の著しい下落を挙げている(企業会計審議会、2002年8月9日)。移行の意思決定は、使用方法の著しい変化に当たり得る。兆候の有無を判定する起点は、取締役会の議事録の日付になる。

税務では除却の要件が別に立つ。法人税基本通達7-7-2の2は、ソフトウエアにつき物理的な除却、廃棄、消滅等がない場合であっても、今後事業の用に供しないことが明らかな事実があるときは、帳簿価額(処分見込価額がある場合にはこれを控除した残額)をその事実が生じた日の属する事業年度の損金の額に算入することができるとする。挙げられている場合の一つが、自社利用のソフトウエアについて、そのソフトウエアによるデータ処理の対象となる業務が廃止され、当該ソフトウエアを利用しなくなったことが明らかな場合、またはハードウエアやオペレーティングシステムの変更等によって他のソフトウエアを利用することになり、従来のソフトウエアを利用しなくなったことが明らかな場合である。

含意ははっきりしている。並行稼働している間は「利用しなくなったことが明らか」とは言えないため、除却損は落とせない。 並行稼働を半年取るか3か月で切るかは、システム部門のリスク許容度の話に見えて、損金算入の期を動かす財務の話でもある。加えて、既存ソフトウエア等の仕様を大幅に変更して新たなソフトウエアを製作する場合で、製作後に既存ソフトウエア等を利用することが見込まれないときは、その既存ソフトウエア等の残存簿価は新たなソフトウエアの製作のために要した原材料費となる(同No.5461)。除却損として一度に落ちるのか、新資産の取得価額に乗って5年に伸びるのかは、移行の型によって変わる。移行方式を決める会議に経理が入っていないと、この分岐は誰も検討しないまま通過する(S/4HANA移行の3つのアプローチをやさしく比較|新規構築・コンバージョン・選択的移行)。

三案を、同じ紙の上に並べる

比較表の列は、金額だけでは足りない。次の六列で並べると、議論が価格交渉から意思決定に戻る。

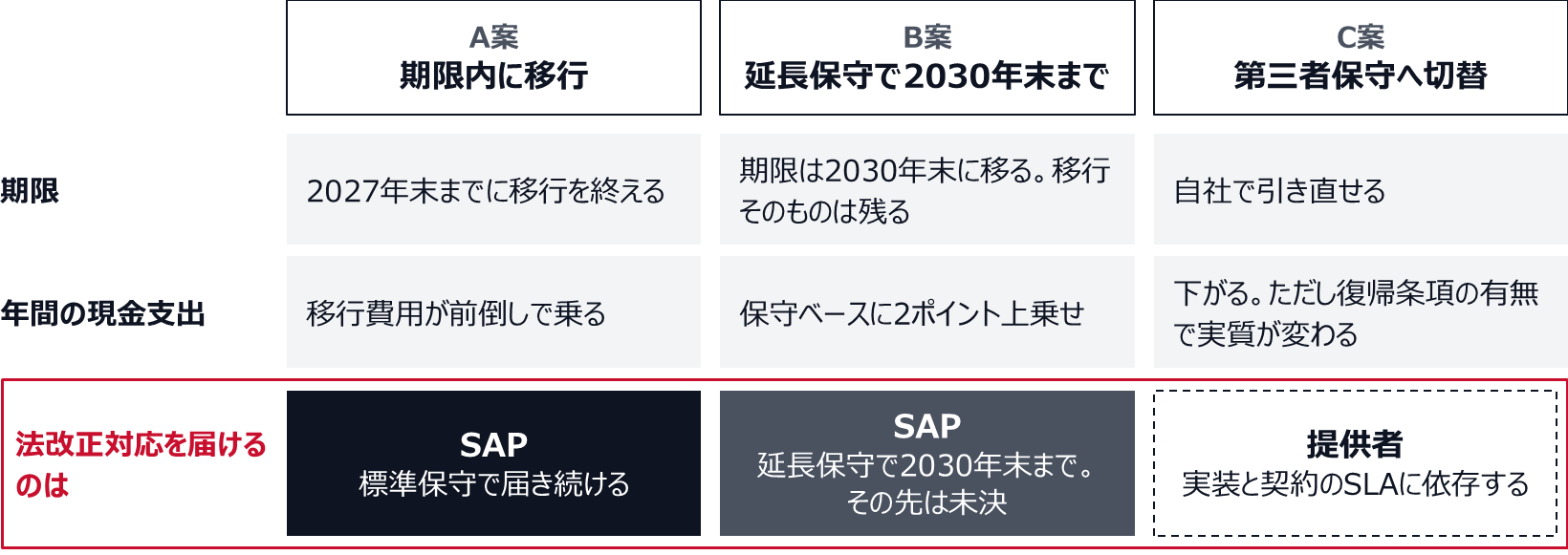

比較の列A案(期限内に移行)B案(延長保守で2030年末)C案(第三者保守)
年間の現金支出移行費用が前倒しで乗る保守ベースに2ポイント上乗せ下がる。ただし復帰条項の有無で実質が変わる
法定要件対応の担い手SAPSAP提供者。粒度と期限をSLAで縛れるかが前提
2031年以降の姿標準の更新を受け続ける未決。改めて同じ判断が来る未決。標準へ戻る値段が判断材料になる
会計上の見積り変更意思決定時に旧資産の利用可能期間を短縮短縮の時期が最大3年後ろへ延長の合理的根拠を契約で示す必要
税務上の除却並行稼働の終了日で損金算入時期が決まる同左。時期が後ろへ当面発生しない
監査法人への説明償却変更と減損の兆候同左耐用年数延長の根拠と保守提供範囲

この表を埋めていくと、多くの会社でB案とC案の差が「2030年末という他人が決めた期限を、自社の期限に置き換えるかどうか」に収斂する。 置き換えたいのは、たいてい別の投資と時期が重なっているからだ。それなら比較すべきは保守料でなく、投資の順番である。

現場では
産業機械の部品を扱う会社で、ECCの稼働から14年が経っていた。情報システム部門が持ってきた第三者保守の提案は、年間保守料をおよそ半分にするというもので、5年分の節減額が資料の表紙に載っていた。経理部長がまず出したのは金額の異議ではなく、二つの依頼だった。一つは、過去3年に本番へ入った移送のうち、法令改正を理由とするものを抜き出して数えること。もう一つは、保守契約書のうち解約と再開に関する条項の写しを持ってくること。 移送の集計には10日かかった。3年で法令起因の変更は31本、うち消費税とインボイスまわりが19本を占めていた。契約書のほうは、法務が読んで、解約後の再開時に遡及分の支払いを求める条項が存在することを確認した。この二つを提案書の隣に置いたところ、議論の焦点が価格から供給責任に移った。第三者保守の候補先に対して、31本の内訳をそのまま渡し、同じ範囲を何日前までに提供できるかを書面で回答するよう求めた。回答は、税率変更のような大きな改正には対応できるが、様式レベルの細かい改正は個別見積りになる、というものだった。個別見積りの部分を年間の想定本数で概算すると、節減額のおよそ4割が消えた。 最終的にこの会社が選んだのはB案の延長保守だった。決め手は残った6割の経済性ではなく、翌々年に予定していた基幹の物流システム更新と、移行の山が重ならない年に移すためだった。経理部長の言い方はこうだった。金の話に見えていたが、実際には工事の順番の話だった。

決めるのは差額でなく、三つの前提

第一に、法定要件対応の本数を自社の移送履歴から数え、それを外部調達する見積りを取ってから比較表を作る。 年間保守料の差額だけの表は、比較になっていない。数えるのに要するのは10日程度で、この作業を飛ばした稟議はまず後で作り直しになる。

第二に、復帰の値段を先に読む。 解約後の再開条件と、既存ライセンスをS/4HANAへ持ち込む前提条件。どちらも自社の契約書にしか答えがない。読むのは提案を受けた週で、比較表を作る前である。

第三に、先送りの判断が会計上の見積りを動かすことを、意思決定の議事録に書き込んでおく。 移行を決めれば現行資産の利用可能期間は短くなり、延ばすなら延ばした根拠が要る。除却損の期は並行稼働の終了日で決まり、移行の型によっては残存簿価が新資産の取得価額に乗る。この三つは決算の後で調整できない。決める会議に経理が同席していたかどうかで、翌々期の損益が変わる。

まとめ
第三者保守の検討で比較すべきは、年間保守料の差額ではない。SAPはBusiness Suite 7の中核アプリケーションのメインストリーム保守を2027年末までとし、2028年初から2030年末までの3年間、保守ベースに2パーセントポイントのプレミアムを乗せた延長保守を用意している。延長保守を選ばない場合、または終了後はカスタマー固有保守に移り、新しい修正や以後の法定要件対応は届かなくなる。したがって比較表の一列目に置くべきは、法改正対応を自力で調達するコストである。過去3年の移送履歴から法令起因の変更本数を数え、同じ範囲を外部調達する見積りを取り、どの法令のどの粒度まで、施行日の何日前までに提供するかをSLAとして契約に書けるかで判断する。第二に、標準へ戻るときの値段を切り替える前に読む。解約後の再開時に遡及分の支払いや再開手数料を求める条項の有無、既存ライセンスをS/4HANAへ持ち込む製品変換が保守契約の有効性を前提としているかどうかは、自社の契約書にしか答えがない。提供者の適法性も論点で、オラクルがSAP傘下のTomorrowNowを提訴した事件は、SAPが責任を認めたうえで損害額が争われ、第9巡回区控訴裁判所が示した3億5,670万ドルへの減額をオラクルが受け入れ、利息250万ドルとあわせて2014年11月に決着している。第三に、会計は費用が減るとは教えず、費用の形が変わると教える。研究開発費等実務指針第11項は自社利用ソフトウェアの資産計上要件を将来の収益獲得または費用削減が確実であることとし、第12項は資産計上の開始時点を確実と認められる状況になった時点として社内稟議書や管理台帳を証憑に挙げ、第21項は償却を原則5年以内としたうえで利用可能期間の適宜の見直しを求めている。税務上のソフトウエアの耐用年数は原本・研究開発用が3年、その他が5年である。第四に、先送りの判断そのものが見積りを動かす。移行を決めれば現行資産の利用可能期間は短縮され、第三者保守で延ばすなら契約期間と提供範囲が延長の根拠になる。固定資産の減損に係る会計基準は使用範囲・使用方法の著しい変化を減損の兆候として例示しており、移行の意思決定はこれに当たり得る。税務の除却は法人税基本通達7-7-2の2により、物理的除却がなくても今後事業の用に供しないことが明らかな事実があれば帳簿価額を損金算入できるが、並行稼働中はその要件を満たさない。加えて既存ソフトウエアの仕様を大幅に変更して新たなソフトウエアを製作し、製作後に既存を利用しないことが見込まれる場合、既存の残存簿価は新資産の原材料費となる。移行方式の選択が、除却損として一度に落ちるか5年に伸びるかを分ける。
