SAPを入れた製造業の多くで、製品原価は毎月きれいに出ている。標準原価が組まれ、製造指図に実績が積まれ、月末には差異の数字も並ぶ。けれど、その差異が値決めや工程改善、撤退判断のテーブルに乗っている会社は驚くほど少ない。差異は「経理が締めのために精算する数字」で止まり、現場と経営には返っていない。本稿は、SAPの製品原価計算(CO-PC:BOMと作業手順から原価を積み上げる仕組み)を、計算で終わらせず、差異を経営判断に返すループとして設計し直す視点を扱う。監修は、SAP財務会計(FI)導入PMとして製造業の原価改革に携わってきた浅香祐輔。

POINT
SAPは差異を切り分ける力を最初から持っている。足りないのは計算ではなく、差異を宛先別に返し、値決め・改善・撤退の判断につなぐループの設計と、それを毎月回す責任の所在だ。製品原価が出ることと、原価で経営が動くことは、まったく別の話である。

標準原価は「計算結果」ではなく「約束」である

まず立ち位置を正す。SAPの標準原価は、計算の出力物ではない。経営が「この製品はこのコストで作れるはずだ」と置いた約束、つまりベンチマークである。

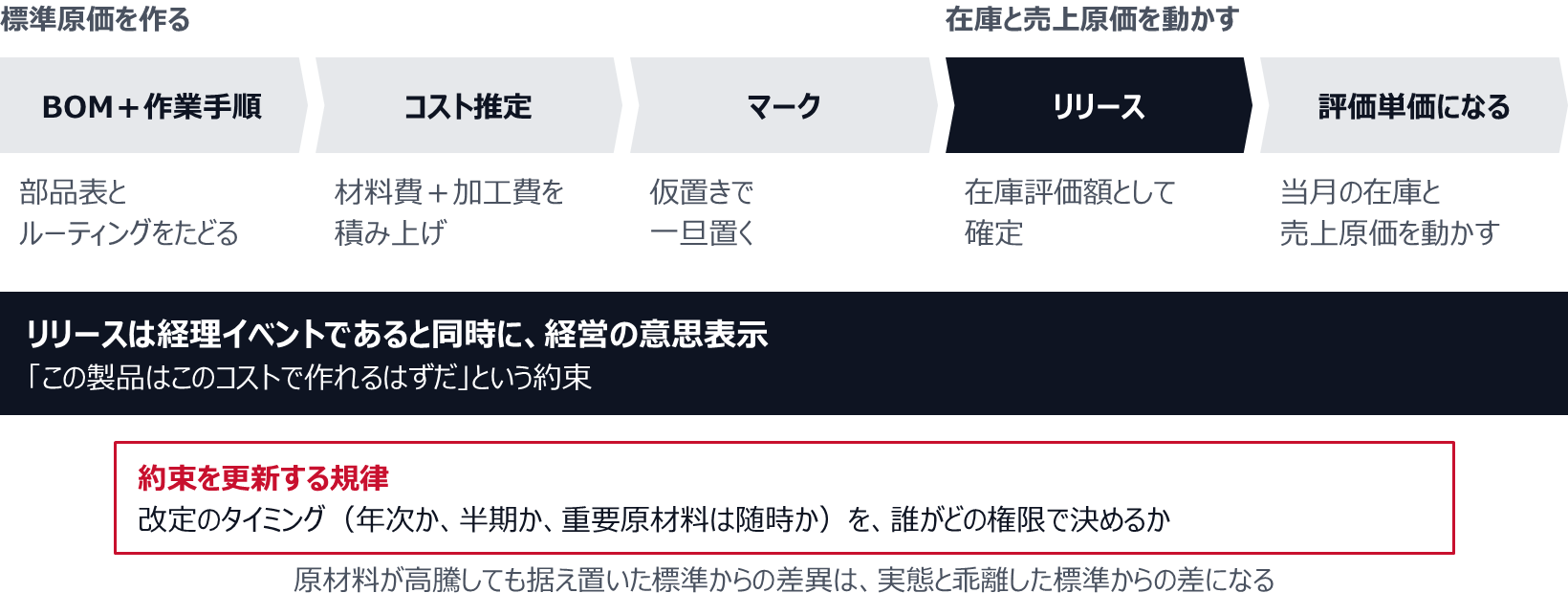

標準原価は、品目のBOM(部品表)と作業手順(ルーティング)をたどり、材料費と加工費(労務・経費を作業区のレートで割り当てたもの)を積み上げて作る。SAPではこれをコスト推定として計算し、マーク(仮置き)してからリリース(在庫評価額として確定)する。リリースした瞬間、その値が当月の在庫と売上原価を動かす評価単価になる。だからリリースは経理イベントであると同時に、経営の意思表示なのだ。

標準原価は積み上げて終わりではなく、リリースで在庫を動かす。
STEP 1
BOM+作業手順
部品表とルーティングをたどる
STEP 2
コスト推定
材料費+加工費を積み上げ
STEP 3
マーク
仮置きで一旦置く
STEP 4
リリース
在庫評価額として確定
STEP 5
評価単価になる
当月の在庫と売上原価を動かす
土台リリースは単なる経理イベントではなく、「このコストで作れるはず」という経営の意思表示。だから問われるのは精度ではなく、約束を更新する規律だ。
リリースした瞬間、その値が在庫と売上原価を動かす評価単価になる。

ここで現場で最もよく崩れるのが「いつの標準で走らせているか」の管理だ。年度頭に組んだ標準を、原材料が高騰しても期中ずっと据え置く運用は珍しくない。すると差異がふくらみ、「実態と乖離した標準からの差」を見て改善を語ることになる。これは羅針盤が狂った状態で航路を議論するに等しい。標準の改定タイミング(年次か、半期か、重要原材料は随時か)を誰がどの権限で決めるか——この一点を曖昧にしたまま差異分析を始めても、数字は経営に効かない。標準の設計とは、精度の設計ではなく、約束を更新する規律の設計である。

据え置いた標準は羅針盤を狂わせる
原材料が高騰しても期中ずっと標準を据え置けば、差異は「実態と乖離した標準からの差」になる。狂った羅針盤で航路を議論しているのと同じだ。改定タイミングを誰がどの権限で決めるかを先に握る。

差異は「経理科目」ではなく「現場への質問状」

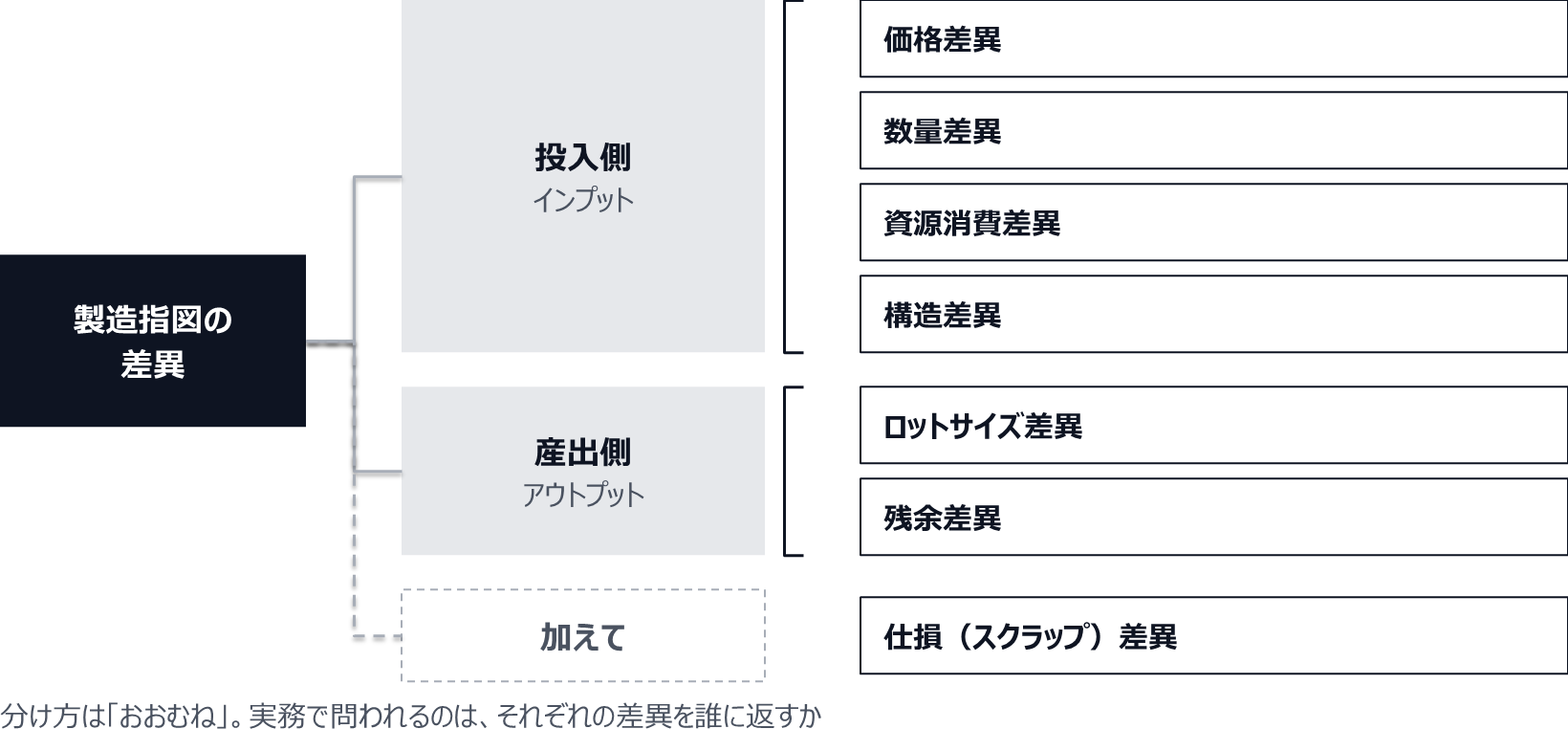

SAPは差異を機械的に分解してくれる。製造指図の差異は、おおむね投入側(インプット)と産出側(アウトプット)に分かれ、さらに価格差異・数量差異・資源消費差異・構造差異、そして産出側のロットサイズ差異・残余差異、加えて仕損(スクラップ)差異といったカテゴリに割れる。

実務で大事なのは、この分類を会計の小箱として見ないことだ。各差異は、それぞれ宛先の違う質問状になっている。

各差異は、会計の小箱ではなく宛先の違う質問状だ。

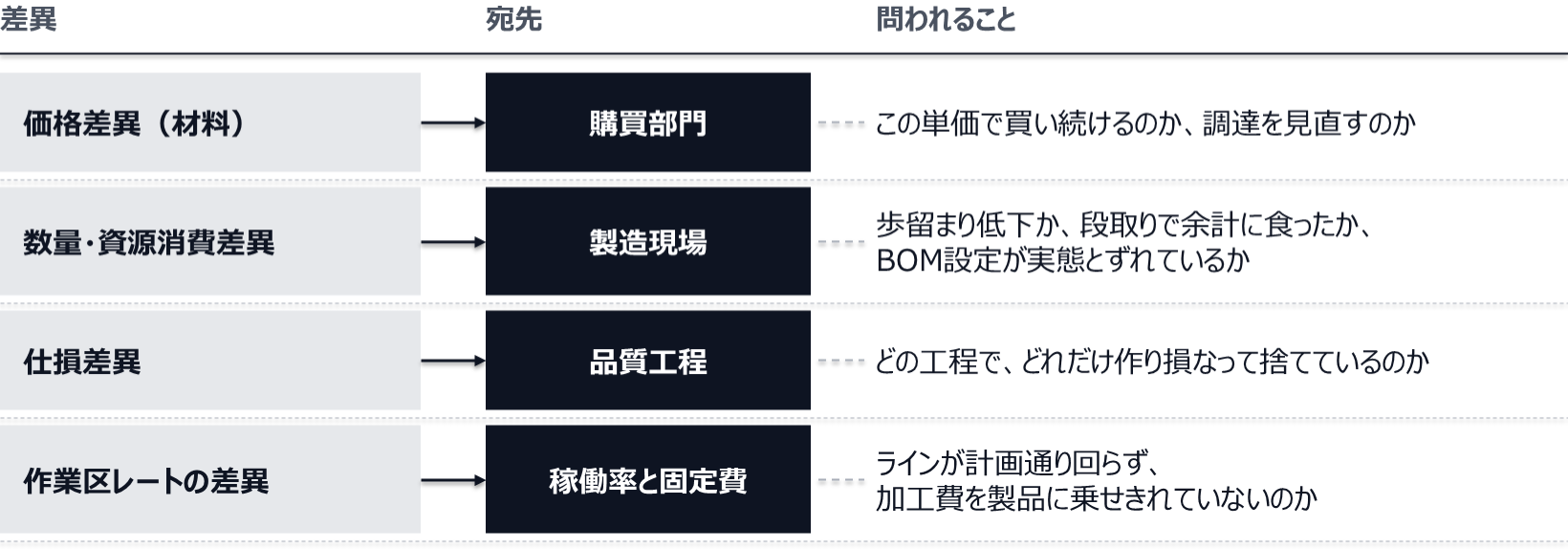

産出側で起きる →
仕損差異
品質工程への質問。どの工程で、どれだけ作り損なって捨てているのか
作業区レートの差異
稼働率と固定費の質問。ラインが計画通り回らず、加工費を製品に乗せきれていないのか
数量・資源消費差異
製造現場への質問。歩留まり低下か、段取りで余計に食ったか、BOM設定が実態とずれているか
価格差異(材料)
購買部門への質問。この単価で買い続けるのか、調達を見直すのか。設計や製造では動かせない
是正の主体が製造の外 →
差異の値は総額ではなく、宛先別に切って「誰が動けば消えるのか」が見える状態に宿る。

ここを混ぜて「今月は不利差異が◯百万出ました」と総額で報告した瞬間、情報は死ぬ。経営は打ち手を選べない。差異分析の値は、総額にではなく、宛先別に切って「誰が動けば消えるのか」が見える状態にあることに宿る。SAPはその切り分けを持っているのに、レポートを総額やコストセンター単位で止めてしまい、宛先を消してしまっている現場が本当に多い。

総額報告は情報を殺す
「不利差異が◯百万」と束ねた瞬間、誰が動けば消えるのかが見えなくなる。SAPは切り分けを持っているのに、総額やコストセンター単位で止めると宛先が消える。

差異を「精算」して終わらせない——三つの判断に返す

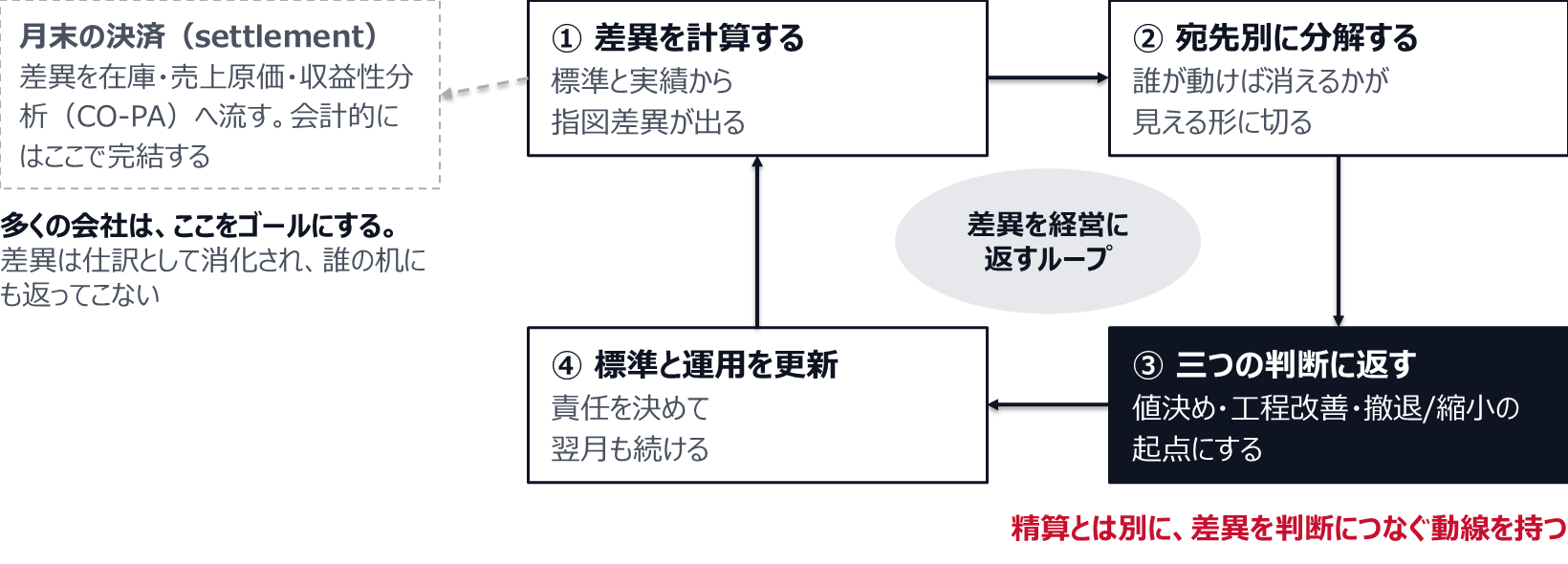

月末、SAPは製造指図を決済(settlement)し、差異を在庫や売上原価、収益性分析(CO-PA)へ流す。会計的にはこれで処理は完結する。問題は、多くの会社がこの「精算」をゴールにしてしまうことだ。差異は仕訳として消化され、誰の机にも返ってこない。経営に返すとは、精算とは別に、差異を次の三つの判断につなぐ動線を持つことを指す。

精算で完結させず、差異を判断に返して毎月回す運用にする。
①差異を計算する
標準と実績から指図差異が出る
②宛先別に分解する
誰が動けば消えるかが見える形に切る
差異を経営に返すループ
④標準と運用を更新
責任を決めて翌月また回す
③三つの判断に返す
値決め・工程改善・撤退/縮小の起点にする
この動線がない限り、どれだけ精緻に計算しても締め作業の数字のままだ。

差異を返す先は三つ。それぞれ動く部署も、握る意思決定も違う。

差異を返す三つの判断は、動く相手も決め事も別物だ。

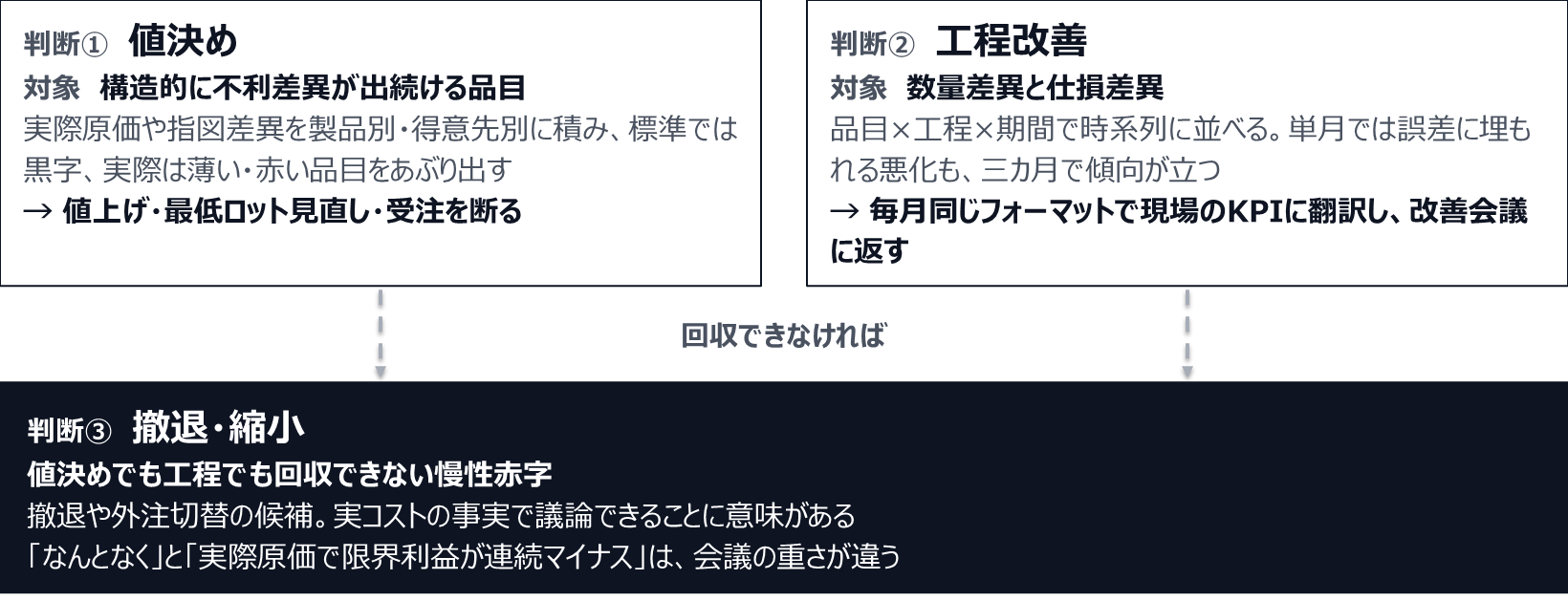

判断①値決め
構造的に不利差異が出続ける品目は、本当のコストが標準より高い。実際原価で「標準では黒字、実際は薄い・赤い」品目をあぶり出し、値上げ・最低ロット見直し・受注を断る起点にする。
判断②工程改善
数量差異と仕損差異を品目×工程×期間で時系列に並べる。単月では誤差に埋もれる悪化も、三カ月で傾向が立つ。毎月同じフォーマットで現場のKPIに翻訳して改善会議に返す。
判断③撤退・縮小
値決めでも工程でも回収できない慢性赤字は、撤退や外注切替の候補。実コストの事実で議論できることに意味がある。「なんとなく」と「実際原価で限界利益が連続マイナス」は会議の重さが違う。
この三つに返す動線を、月次の運用手順として誰の責任で回すか決める。

一つ目は値決め。 標準原価は売価の根拠になりがちだが、特定の製品で構造的に不利差異が出続けているなら、その製品の本当のコストは標準より高い。SAPの実際原価(後述のマテリアルレジャー)や指図差異を製品別・得意先別に積み、「標準では黒字に見えるが、実際原価では薄い、あるいは赤い」品目をあぶり出す。ここが値上げ交渉、最低ロット見直し、あるいは受注を断る判断の起点になる。

二つ目は工程改善。 数量差異と仕損差異を、品目×工程×期間で時系列に並べる。単月では誤差に埋もれる悪化が、三カ月のトレンドにすると傾向として立ち上がる。これを製造現場の改善会議に毎月同じフォーマットで返す。SAPの差異データを、経理の締め資料ではなく現場のKPIに変換する——この翻訳が、原価管理を生きたループにする。

三つ目は撤退・縮小。 不利差異が慢性化し、値決めでも工程でも回収できない品目は、撤退や外注切替の候補だ。感覚論ではなく、SAPに積み上がった実コストの事実で議論できることに意味がある。「なんとなく儲からない気がする」と「直近半期、実際原価ベースで限界利益が連続マイナス」は、会議の重さがまるで違う。

この三つに返す動線を、月次の運用手順として誰の責任で回すか決める。これがない限り、どれだけ精緻に差異を計算しても、それは締め作業のための数字のままだ。

S/4HANA移行は、原価の「事実」を握り直す好機

土台の話を最後に。標準と実際の差を本気で経営に返すなら、実際原価をきちんと持っておきたい。ここでマテリアルレジャー(材料元帳:品目の入出庫を明細単位で記録し、複数通貨・複数評価で実際原価を計算する仕組み)が効いてくる。

よくある誤解:ML有効=実際の製品別原価が転がる、ではない
SAP S/4HANAでマテリアルレジャーは標準で有効。ただし**「実際原価計算(アクチュアルコスティング)」は別途オンにする必要がある**。MLがあるからといって、自動で実際の製品別原価まで月次で転がってくるわけではない。

そしてタイミングの話。SAP ECC 6.0(拡張パック6〜8)の標準保守は2027年末で終了し、延長保守がおおむね2030年末まで提供される見込みとされる。S/4HANAについてSAPは2040年末までの維持・革新の継続を表明している(第三者保守という選択肢も別途存在する。最新の自社契約条件は必ず一次情報で確認したい)。

SAP保守のタイミング(事実関係・一次情報で要確認)
2027/12
ECC 6.0 標準保守の終了
拡張パック6〜8の標準保守が終了
2030/12
延長保守の終了(見込み)
おおむねこの時点まで提供されるとされる
2040/12
S/4HANA 維持・革新
継続をSAPが表明。第三者保守の選択肢も別途

多くの製造業がこの数年でS/4HANAへ移行する。移行は、停滞した標準原価の運用や、宛先を失った差異レポート、放置された実際原価計算を、設計から組み直す数少ない機会になる。原価計算を「動くようにする」のではなく、「差異が経営に返る形」で設計し直す——移行プロジェクトに、その一文を要件として書き込めるかどうかで、出てくる原価の価値は大きく変わる。

製品原価が出ることと、原価で経営が動くことは、まったく別の話だ。SAPは差異を切り分ける力を最初から持っている。足りないのは計算ではなく、差異を宛先別に返し、値決め・改善・撤退の判断につなぐループの設計と、それを毎月回す責任の所在である。

まとめ
  • SAPの標準原価は計算結果ではなく**「このコストで作れるはず」という約束**。問われるのは精度ではなく、いつの標準で走るか=約束を更新する規律だ。
  • 各差異は会計の小箱ではなく宛先の違う質問状。価格差異は購買、数量・消費差異は製造、仕損差異は品質、作業区レート差異は稼働率へ。総額で束ねた瞬間に情報は死ぬ
  • 差異は精算で終わらせず、値決め・工程改善・撤退/縮小の三つの判断に返す。実際原価の事実で議論できることに意味がある。
  • マテリアルレジャーはS/4HANAで標準有効だが、実際原価計算は別途オンが必要。MLだけでは製品別の実際原価は転がらない。
  • ECC 6.0標準保守は2027年末終了、延長保守おおむね2030年末、S/4HANAは2040年末まで維持表明(一次情報で要確認)。移行は、差異が経営に返る形へ設計し直す好機だ。
