SAPの主力ERP「ECC 6.0」の標準保守は、多くの企業が使う版で2027年末に終わる。費用を上乗せすれば2030年末まで延ばせるが、それも先送りにすぎない。「いつかはS/4HANAへ」と分かっていながら多くの会社が止まっているのは、移行のやり方そのものが分かりにくいからだ。だが、選択肢は大きく分けて3つしかない。新規構築・コンバージョン・選択的移行——この3つを、長所と短所、向いている会社、そして経理にどう跳ね返るかで並べてみる。ここが見えれば、自社がどこから検討すべきかの当たりはつく。

この記事のポイント
S/4HANAへの移行は**「するか・しないか」ではなく「いつ・どうやるか」の段階に入っている。進め方は新規構築・コンバージョン・選択的移行**の3つだけ。最初の一歩は技術選定ではなく、自社の業務とデータの棚卸しであり、その主役は経理になれる。

まず前提:なぜ今この話なのか

SAPの現行ERP「ECC 6.0」のうち、多くの企業が使っている版(拡張パッケージEHP 6〜8)の標準保守は終わりが見えている。追加費用を払えば延長できるが、それも条件付き・期間限定の先送りにすぎない。ECCに長く居続ける道は、どんどん狭く、そして高くなっていく。

ECC 6.0 保守期限の目安
2027/12
標準保守の終了
多くの企業が使うEHP 6〜8
2030/12
延長保守の終了
標準保守料に数%上乗せ
2031〜33
条件付き支援
大規模・複雑な一部企業向け/移行の約束が前提

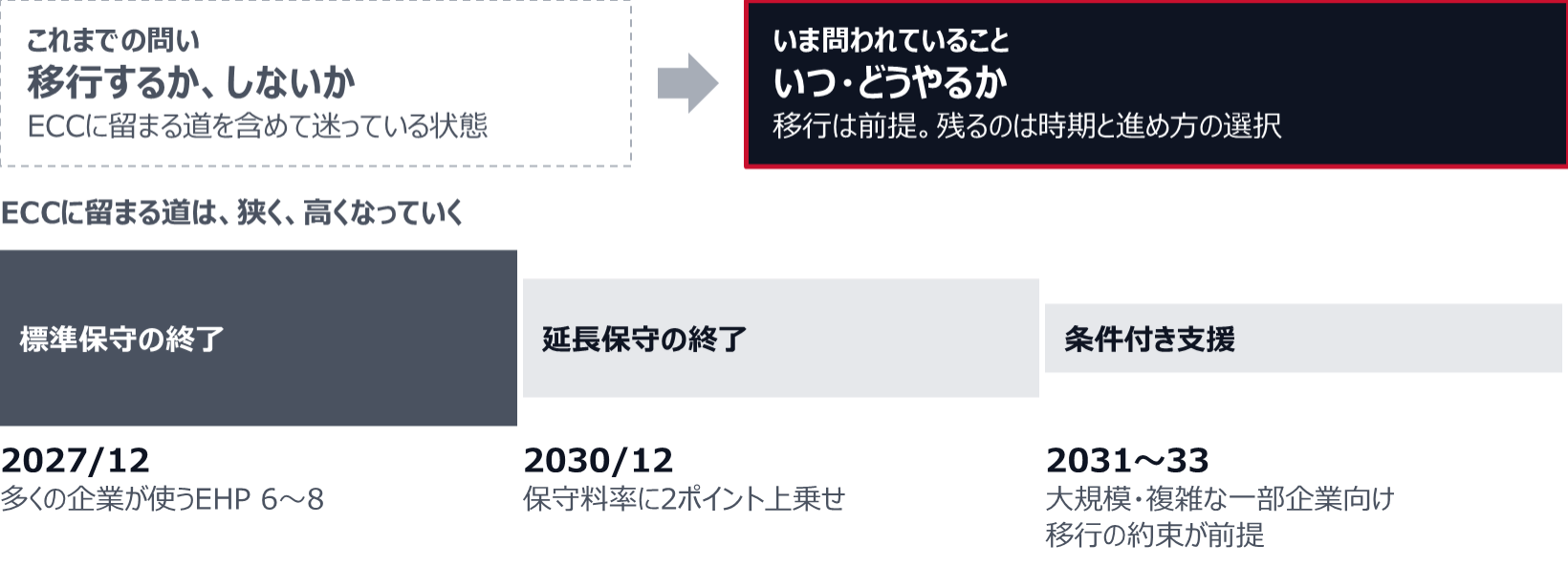

つまり論点は「移行するかどうか」ではなく「いつ・どうやるか」に移っている。国内でもECCを使う会社は数多く、移行を担えるSAP技術者は限られる。同じ時期に多くの会社が同じ人材を取り合う構図になりやすい。だからこそ、自社に合うやり方の見当を早めにつけておく価値がある。

論点はもう「やるか否か」ではない。
BEFORE
移行するか、しないか
ECCに留まる道を含めて迷っている状態。だが保守期限で留まる道は狭まる一方。
AFTER
いつ・どうやるか
移行は前提。残るのは時期と進め方の選択。人材の取り合いになる前に当たりをつける。
移行は前提。早く動き出すほど、人材と時間に余裕が生まれる。

ここでいう「3つのアプローチ」とは、移行の進め方の型のことだ。SAPの世界では英語で呼ばれることが多いので、まず名前と中身を一致させておく。

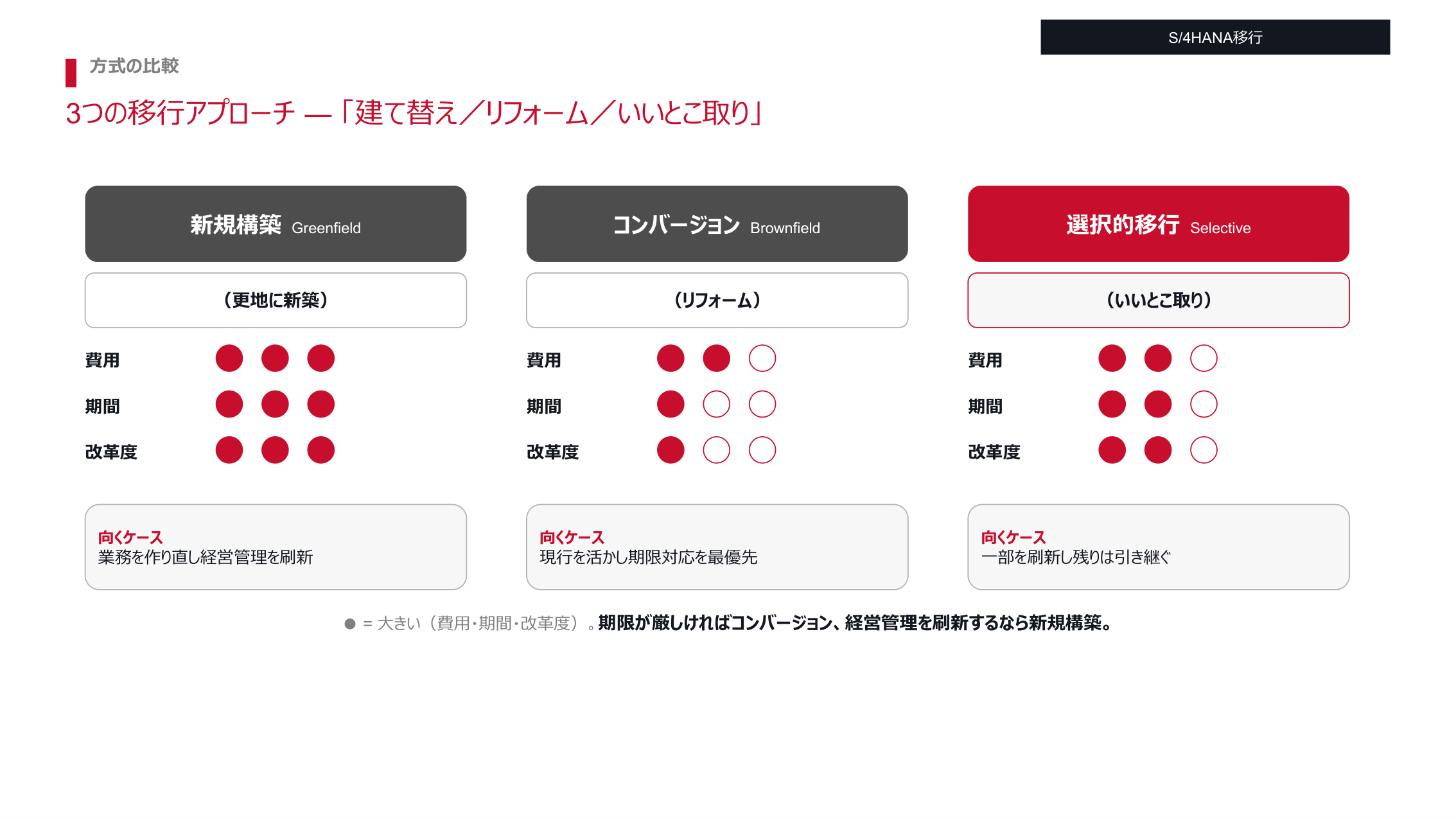

3つのアプローチ:名前と中身

呼び名が3つあるだけで、やっていることは**「全部やり直す/全部引き継ぐ/いいとこ取りで選ぶ」**の3パターンだ。まずは名前と中身、そして費用・期間・改革度のかかり方をまとめて押さえる。

3つの違いは「過去をどれだけ持ち込むか」で決まる。

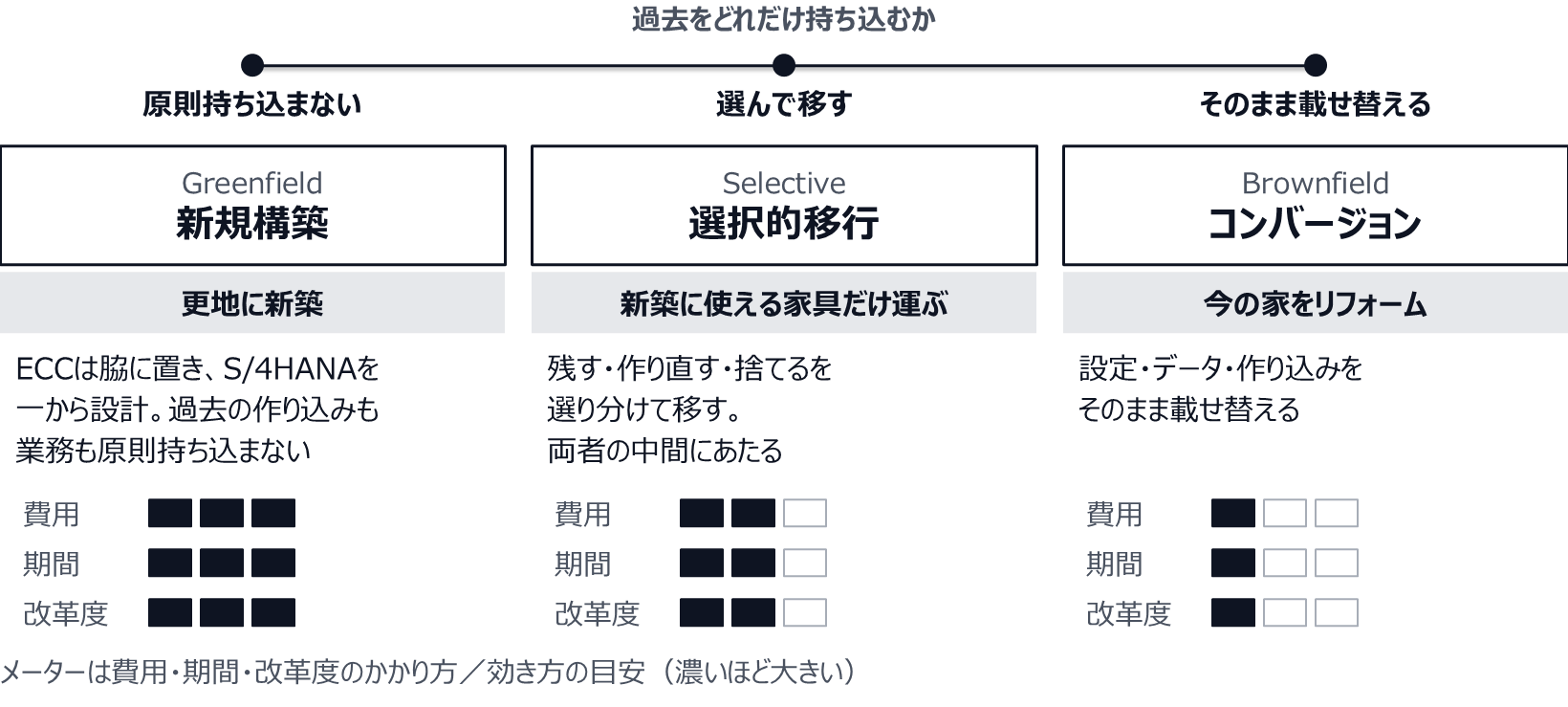

Greenfield新規構築
費用
期間
改革度
更地に新築。ECCは脇に置き、S/4HANAを一から設計。過去の作り込みも業務も原則持ち込まない。
Brownfieldコンバージョン
費用
期間
改革度
今の家をリフォーム。設定・データ・作り込みをそのまま載せ替える。SAPの変換ツールで現行を引き継ぐ。
Selective選択的移行
費用
期間
改革度
新築に使える家具だけ運ぶ。残す・作り直す・捨てるを選り分けて移す。両者の中間にあたる。
全部やり直す/全部引き継ぐ/いいとこ取り——この3択に集約できる。

メーターは費用・期間・改革度の「かかり方/効き方」の目安(濃いほど大きい)。コンバージョンは費用・期間が軽い一方で改革度も低く、新規構築はその逆。選択的移行は文字どおり中間に位置する。どれが正解かは会社の事情で変わるので、次に一つずつ中身を見ていく。

長所・短所と、向いている会社

新規構築(グリーンフィールド)

長所:業務を一から見直せる。長年たまった例外処理や使われていない作り込みを捨て、SAPの標準のやり方(ベストプラクティス)に寄せられる。データもきれいな状態で出発できる。 短所:要件定義から作り直すので、期間も費用も人手も一番かかりやすい。現場の再教育の負担も大きい。過去データは原則そのまま持ち込まず、必要分だけ移すか、別に保管する判断が要る。

向いているのは:今のECCが継ぎ接ぎで限界、M&Aや事業再編で業務を根本から組み替えたい、複数システムを一本化したい会社。「この機会に経理・購買・販売のやり方ごと変えたい」という意思がある会社向きだ。

コンバージョン(ブラウンフィールド)

長所:現行をそのまま引き継ぐので、3つの中では期間・費用を抑えやすい。業務の流れが大きく変わらないため、現場の混乱や再教育の負担も小さい。過去データもそのまま残る。 短所:今の課題や無駄な作り込みも一緒に連れていく。「移行はしたが、古い仕組みのまま」になりがちで、S/4HANAで本来できる改善を取りこぼしやすい。データが汚れていれば、汚れたまま移る。

向いているのは:今の業務に大きな不満がなく、保守期限への対応をまず確実に済ませたい会社。作り込みが比較的少なく、現行が安定して回っている会社向きだ。

選択的移行(セレクティブ)

長所:残すものと変えるものを自分で選べる。重要な業務は新しく作り直し、問題ない部分は引き継ぐ、という「いいとこ取り」ができる。過去データも、必要な範囲・期間を選んで移せる。 短所:選り分け自体が難しく、判断を支える調査と設計に手間がかかる。専用ツールや、この手法に慣れたパートナーが要ることが多い。範囲の引き方で費用も期間も大きく振れるため、進め方を誤ると見込みが狂いやすい。

向いているのは:グループ会社が多く一部だけ切り出したい、特定の事業や年度のデータだけ移したい、規模が大きく一気の入れ替えはリスクが高い会社。要は「全部やり直すほどではないが、そのまま載せ替えるのも嫌だ」という会社向きだ。

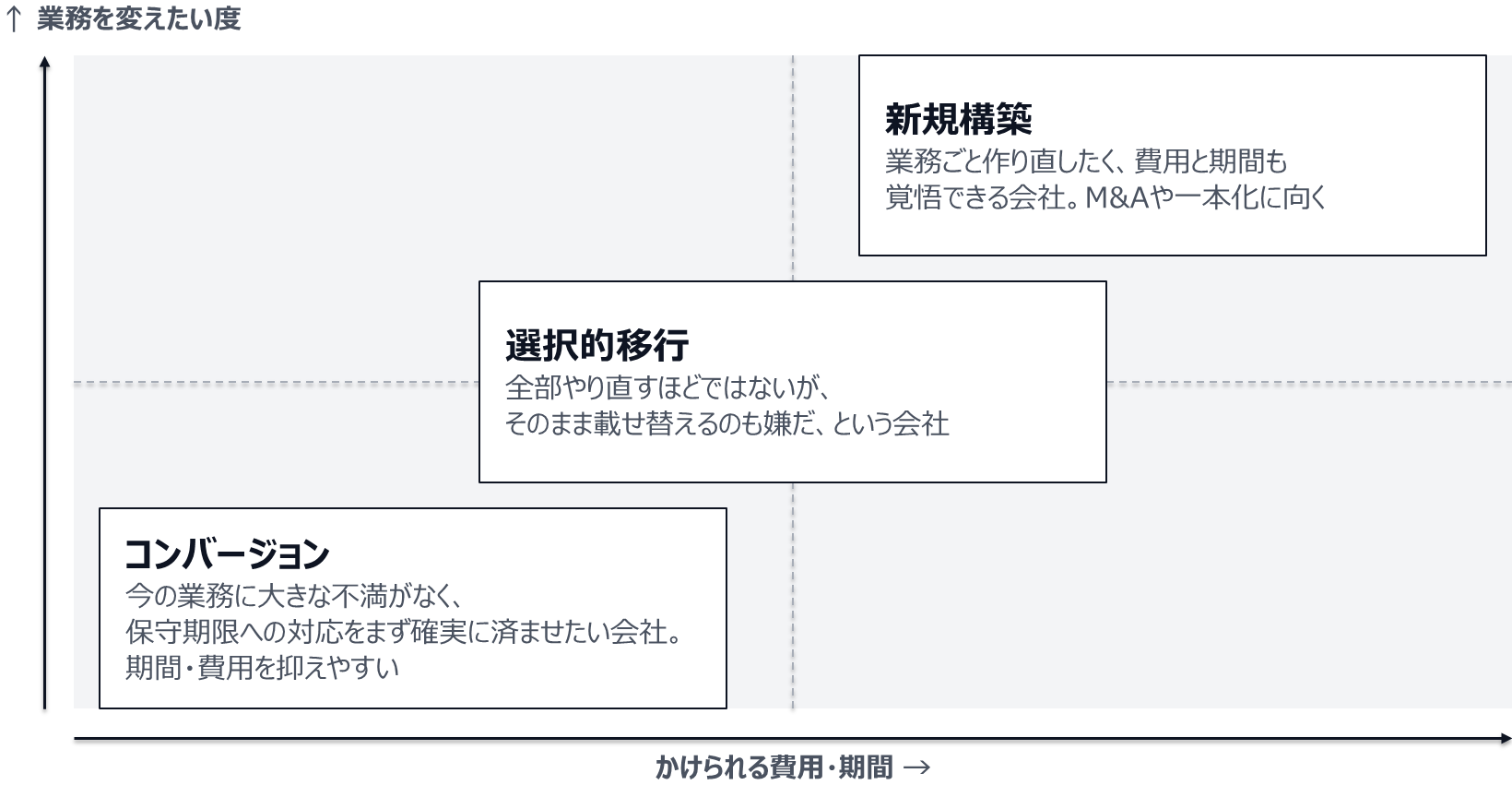

「業務を変えたいか」と「投資の覚悟」で居場所が決まる。
業務を変えたい度 →
選択的移行
変えたい部分はある。だが全面刷新までは投資しきれない/できない会社。
新規構築
業務ごと作り直したく、費用と期間も覚悟できる会社。M&Aや一本化に向く。
——
変える気も投資も小さいなら、そもそも移行を急がない判断もある。
コンバージョン
今の業務に不満は小さい。まず期限対応を確実に、費用は抑えたい会社。
かけられる費用・期間 →
現状維持志向=コンバージョン、刷新志向+投資可=新規構築、その中間=選択的移行。

経理・財務にどう跳ね返るか

どのやり方を選ぶかは、IT部門だけの話ではない。S/4HANAは会計まわりの作りがECCから大きく変わっており、その影響を一番受けるのが経理だ。移行方式を決める前に、経理として押さえておきたい論点を挙げる。

移行方式が固まる前に、経理が押さえる論点
  • 会計の中核(Universal Journal)が変わる:財務会計と管理会計が一つの大きな仕訳テーブルに統合。総勘定元帳と原価管理が同じ明細を見る形になり、月次の締めや突合のやり方が変わりうる。コンバージョンでもこの変換は避けられない。
  • 取引先マスタの統合(Business Partner):得意先・仕入先が「取引先」に一本化。与信・支払・債権債務の管理に影響し、名寄せや重複整理はどの方式でも必ず発生する。

  • 過去データをどこまで残すか:新規構築=原則持ち込まない/コンバージョン=全部残る/選択的移行=何年分を移すか決める。法定保存・税務・監査への備えを、IT側へ先に伝える。
  • 決算スケジュールとの綱引き:本番切替は月次・四半期・年度決算を避けて計画。経理が「いつなら止められるか」を言えないと現実的な計画は組めない。

逆に言えば、移行はたまった会計データと業務を棚卸しする好機でもある。使われていない勘定科目、放置された未消込、属人化した手作業——これらを整理せずに載せ替えれば、新しい箱に古いものをそのまま移すだけになる。

「新しい箱に古いもの」を避ける
新規構築や選択的移行は手間がかかる分、ここに手を入れやすい。コンバージョンを選ぶなら、移行とは別に「移行後に経理をどう改善するか」をセットで持っておきたい。

結論:どこから考えるか

迷ったら、「自社の状態」から逆算して当たりをつけるとよい。3つは独立した手順ではなく、最初の棚卸しという同じ土台の上に乗っている点が肝心だ。

状態を見極めれば、進むべき方式は自ずと絞れる。

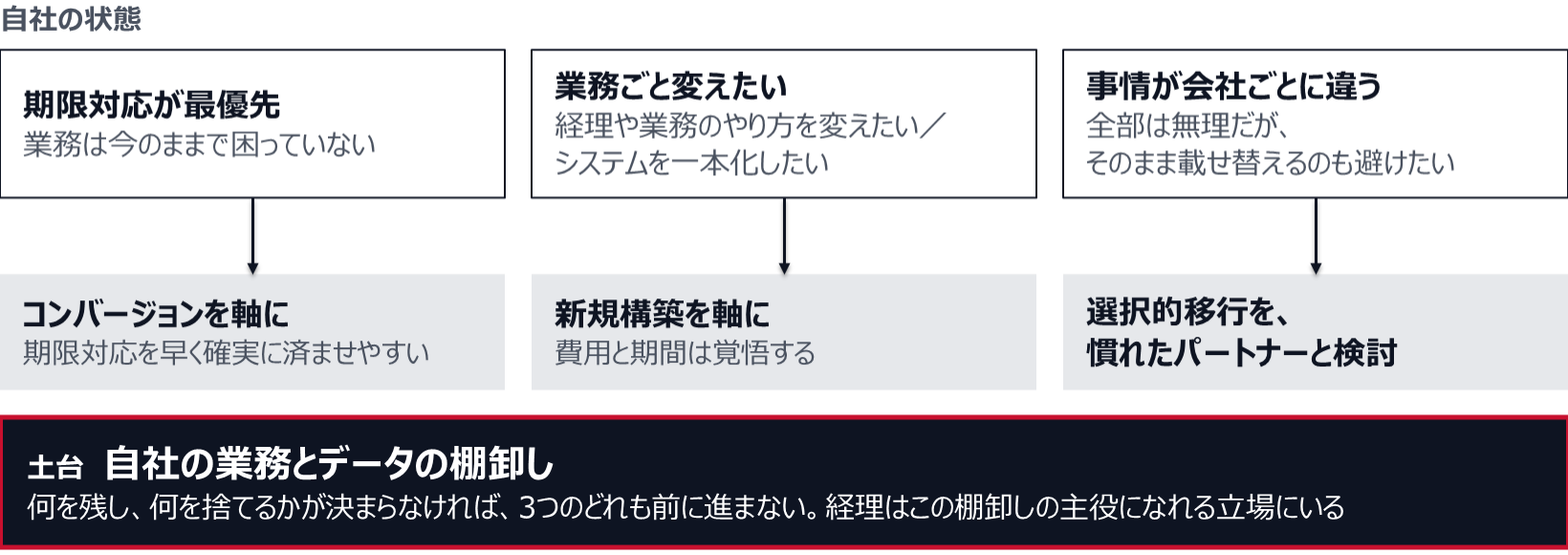

STEP 1
期限対応が最優先
業務は今のままで困っていない → まずコンバージョンを軸に。最短で保守期限の不安を消せる。
STEP 2
業務ごと変えたい
経理や業務のやり方を変えたい/システムを一本化したい → 新規構築を軸に。費用と期間は覚悟する。
STEP 3
事情が会社ごとに違う
全部は無理だが、そのまま載せ替えるのも避けたい → 選択的移行を、慣れたパートナーと検討。
土台どの道を選ぶにせよ、土台は同じ=自社の業務とデータの棚卸し。何を残し、何を捨てるかが決まらなければ3つのどれも前に進まない。そして経理は、この棚卸しの主役になれる立場にいる。
技術選定の前に棚卸し。期限は遠くない、動き出しは早いほどいい。
まとめ
移行は「いつ・どうやるか」の段階。進め方は新規構築・コンバージョン・選択的移行の3つで、要は「全部やり直す/全部引き継ぐ/いいとこ取り」。会計の中核・取引先マスタ・過去データ・決算スケジュールは、方式を決める前に経理が押さえる。最初の一歩は技術選定ではなく業務とデータの棚卸しで、その主役は経理だ。期限は遠くない。動き出しは早いほどいい。
