連結決算が遅い会社には、ほぼ共通の構造がある。親会社の経理がどれだけ速くても、子会社からの数字が揃わなければ連結は動き出せない。だから連結の早期化は、親会社の作業を速くすることではなく、「グループ全体でデータが集まる速度」をどう上げるかという設計の問題になる。本稿では、連結が遅れる典型的な3つの詰まりどころを挙げ、フォーマット統一・期日合意・可視化という現場で効く3手で、どこをどう削れるかを具体的に書く。

この記事のポイント
連結の早期化は親会社の頑張りでは決まらない。本質は子会社から正しいデータが上がってくるまでの時間の設計だ。詰まりどころは「子会社の締め遅れ・科目の不一致・内部取引消去」の3つに集約され、打ち手はフォーマット統一・期日合意・可視化の3手に収れんする。

連結が遅れるのは「親会社が遅い」からではない

決算短信は、決算期末後45日以内の開示が求められる(東京証券取引所の適時開示ルール=法律ではなく取引所規則による開示要請)。さらに望ましい目標として30日以内とされ、50日を超える場合は、開示と合わせて遅れた理由と翌期以降の開示計画を示すことが求められる。この45日の中で、単体決算・連結処理・監査対応・開示書類作成を全部回さなければならない。

決算短信の開示期日(東証の適時開示ルール)
45日以内
開示が求められる期日
期末後。法律でなく取引所規則
30日以内
望ましい目標
より早い開示が推奨される
50日超
理由と計画の説明が必要
遅延理由+翌期以降の開示計画

問題は、この45日のうち前半の十数日が「子会社からの数字待ち」で溶けている会社が少なくないことだ。親会社の連結担当が連結ソフトに向かえるのは、各社のデータが手元に揃ってから。その「揃うまで」が遅ければ、後工程をどれだけ磨いても全体は速くならない。

連結早期化を語るとき、最初に直視すべきはここだ。ボトルネックは親会社の作業時間ではなく、子会社から正しいデータが上がってくるまでの時間である。

連結の速さは集まる速度の掛け算で決まる
子会社の締め速度
×
データの正しさ
×
進捗の見える化
=
連結が早く締まる
どれか1つが遅い・低いと、全体の連結スピードはそこで頭打ちになる。

遅れの正体は、だいたいこの3つに集約される

現場で連結が詰まる原因は、突き詰めると次の3つに集まることが多い。それぞれ「何が止めるのか」を整理する。

連結が詰まる原因はこの3つに集約される
原因①子会社の締めが遅い
頻度
手戻り
対策の効き
単体が締まらねば連結データは出ない。決算日のズレが工程を増やす
原因②科目・粒度の不一致
頻度
手戻り
対策の効き
科目がバラバラだと組み替えと問い合わせの往復が日数を食う
原因③内部取引の消去で停止
頻度
手戻り
対策の効き
相手科目の不一致を各社に問い合わせる作業が一番深い沼になる
3つはどれも『親会社の作業の遅さ』ではなく、子会社からデータが上がる過程の問題だ。

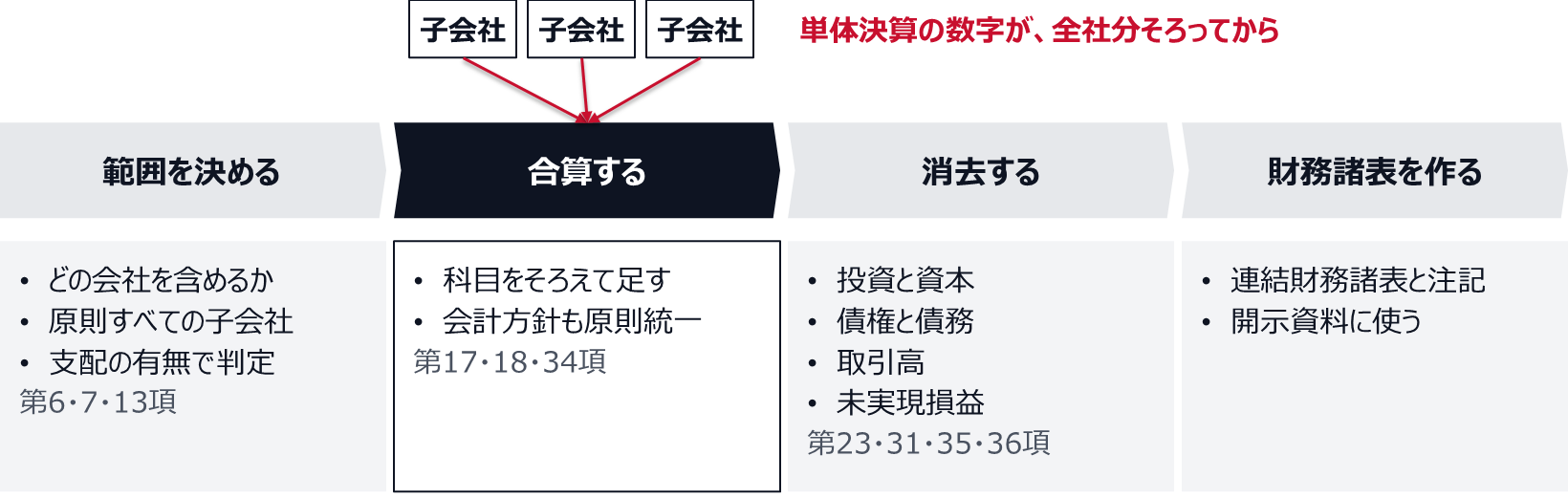

1. 子会社の締めそのものが遅い

連結の出発点は各社の単体決算だ。その単体が締まらなければ連結データは出てこない。海外子会社や小規模子会社では、経理が1〜2名で月次もままならない、というケースが珍しくない。

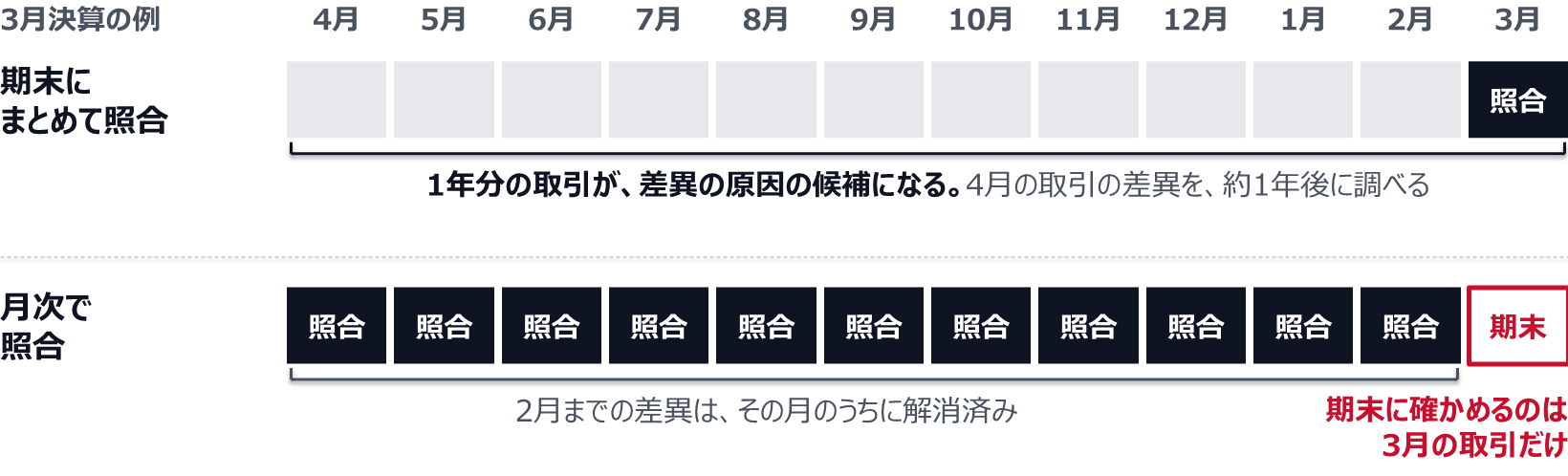

ここで効くのが決算日のズレの整理だ。連結会計基準では、子会社の決算日と連結決算日の差が3か月を超えなければ、子会社の正規の決算をそのまま連結の基礎に使える(差が3か月を超える場合は、連結決算日に合わせた仮決算が必要になる)。決算期がバラバラだと、仮決算や期ズレ調整という工程が毎回乗ってくる。決算日をグループで揃えられないかは、早期化の議論で最初に検討する価値がある論点だ。

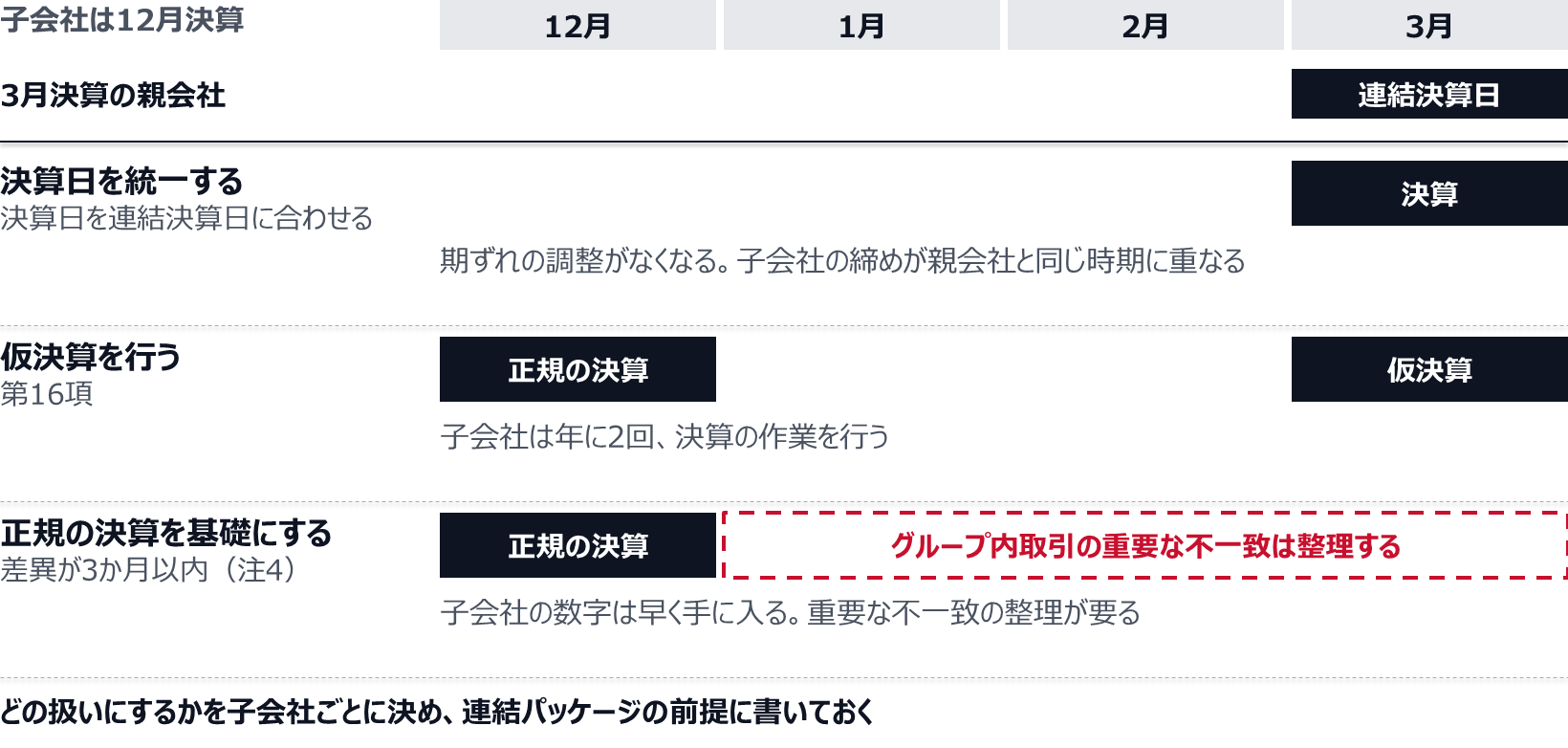

決算日のズレ「3か月ルール」
子会社の決算日と連結決算日の差が3か月以内なら、子会社の正規の決算をそのまま連結に使える。3か月を超えると連結決算日に合わせた仮決算が必要になる。決算期を揃えられれば、期ズレ調整という工程そのものを消せる。

2. 勘定科目・金額の粒度が会社ごとに違う

A社では「販売手数料」、B社では「支払手数料」、C社では雑費に混ぜている——こういう不一致があると、親会社で組み替え(科目の対応づけ)が発生する。集計表を作り直し、各社に問い合わせ、戻ってきた数字をまた直す。この往復が地味に、しかし確実に日数を食う。

連結パッケージ(親会社が各社に配る共通の入力フォーマット)の勘定科目が統一されていない、あるいは各社が自社の感覚で埋めていると、親会社が受け取った後の「翻訳作業」が膨らむ。データが整っていないまま速く集めても、結局そこで詰まる。

3. 内部取引の消去で手が止まる

グループ会社どうしの取引(内部取引)は連結上で消さなければならない。親子間・子会社間の売上と仕入、債権と債務を相殺し、グループ内に在庫として残った分の利益(未実現利益)も消す。

ここで頻発するのが相手科目の不一致だ。A社が「B社向け売上100」と申告しているのに、B社が「A社からの仕入98」と出してくる。差額2はどこから来たのか——為替か、計上タイミングのズレか、片方の漏れか。これを各社に問い合わせて潰す作業が、連結のいちばん深い沼になりやすい。内部取引を正確に消すには、どの会社間でどんな取引があったかを、正確に、そして早く把握できる体制が要る。

早めるための3手:フォーマット統一・期日合意・可視化

詰まりどころが分かれば、打ち手は具体になる。順番が大事だ。入口を締め、期日を固め、進捗を先回りする——この順で効く。

3手は順番が命。入口→期日→可視化で効く
STEP 1
フォーマット統一
入力を縛り整わぬデータを来させない
STEP 2
期日を合意
一方的依頼でなく逆算した期日を握る
STEP 3
進捗を可視化
誰がどこで止まるかを毎日見る
土台この3手が回り続ける土台は、CFOがグループ経営として旗を振ること。決算日の統一も子会社の決算体制も、経理1部門では決められず、グループ全体の意思決定が要る。
速さは気合いでなく、データの集まり方の設計で決まる。

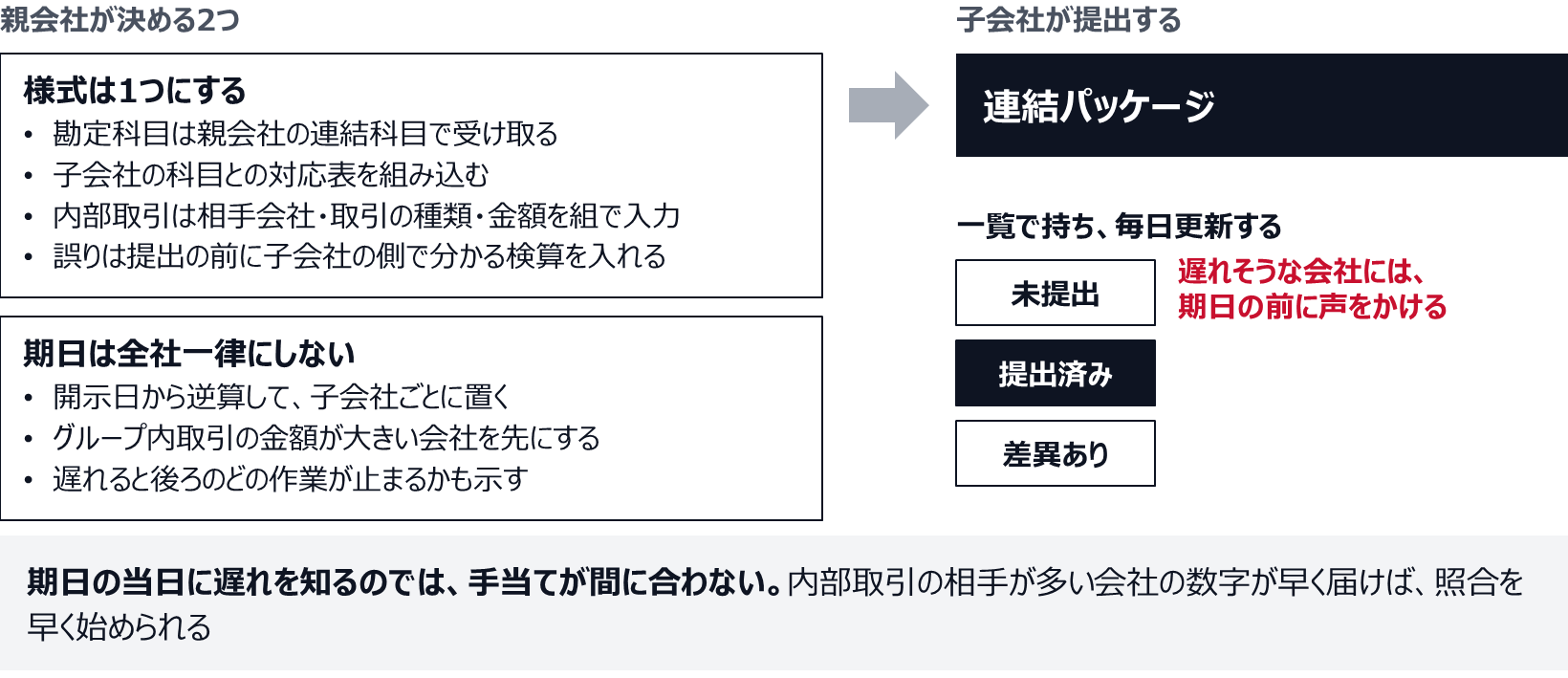

手1:連結パッケージのフォーマットを統一し、入力を縛る

まず連結パッケージの様式をグループで1本に統一する。勘定科目、金額の単位、内部取引の記載欄を全社共通の決まった形にし、各社の自由記入を減らす。

現場で効くのは、フォーマットそのものに次のような仕掛けを入れることだ。

フォーマットに埋め込む3つの仕掛け
  • 内部取引は相手会社・相手科目・金額をセットで必須入力にする(後で突き合わせできる形で取る)
  • 入力チェックを埋め込む——貸借が合わない、必須欄が空、といった単純ミスを提出前に各社側で弾く
  • 記入の手引きを1枚添える——「この欄に何を入れるか」を毎回問い合わせさせない

ここを締めるだけで、親会社が受け取った後の組み替えや問い合わせが目に見えて減る。データを速く集める前に、まず整っていないデータが上がってこない形を作るのが先だ。

手2:期日を「親会社の希望」でなく「双方の合意」にする

「○日までに出してください」という親会社からの一方的な依頼は、たいてい守られない。子会社にも単体の締めや給与計算といった事情があり、その中で連結パッケージは後回しにされがちだからだ。

効くのは、子会社の決算スケジュールから逆算した提出期日を、各社と合意してカレンダーに固定すること。子会社側の経理の工数と繁忙を一度ヒアリングし、「ここまでなら確実に出せる」という線で握る。守れない期日を100個並べるより、守れる期日を1つ握って必ず守らせる方が、結果として連結は速くなる。

期日は『希望の押し付け』から『守れる合意』へ
BEFORE
一方的な依頼
親会社の希望日を通知。子会社の事情と衝突し後回しにされ、たいてい守られない
AFTER
逆算した合意期日
子会社の工数を聞き、確実に出せる線で握ってカレンダーに固定。守れる1つを必ず守らせる
守れない100個より、守れる1つ。合意した期日だけが連結を実際に速くする。

加えて、決算日のズレ(手1で触れた3か月のルール)や決算期の統一も、この期日設計とセットで検討したい。期ズレ調整という工程自体を消せれば、それがいちばん速い。

手3:「誰がどこで止まっているか」を可視化する

最後が進捗の可視化だ。連結が遅れる会社ほど、締め日の数日前まで「どの子会社のデータが、どの状態か」を親会社が把握できていない。提出が来て初めて遅れに気づき、そこから慌てて督促する——これでは間に合わない。

提出状況を一覧にする。未提出・提出済・差異ありを会社別・項目別に色分けし、毎日更新する簡単なボード(Excelの一覧でも十分機能する)を用意するだけで、督促の精度が変わる。「全社まだ」ではなく「C社の内部取引欄だけ未入力」「D社とE社の相手科目が2万円ズレている」と特定できれば、潰しに行く先がはっきりする。

可視化は『起きた後』でなく『起きている最中』に効く
状態を見える化
未提出・提出済・差異ありを会社別に色分け
遅れ・差異を特定
『C社の内部取引欄だけ未入力』まで絞る
毎日の進捗ボード
早く正しく集まる
潰す先が明確になり提出が前倒しになる
先回りで督促
来てから慌てず、止まっている先へ直接当たる
可視化は派手な仕組みでなくていい。後手を先手に変えるだけで連結は動き出す。

可視化は派手な仕組みでなくていい。遅れと差異が「起きてから」ではなく「起きている最中」に見えること。それだけで親会社の動きは後手から先手に変わる。

まとめ:早期化は気合いでなく「データの集まり方」の設計

連結決算の早期化は、徹夜や残業で勝ち取るものではない。子会社の締め遅れ・科目の不一致・内部取引消去という3つの詰まりどころに対し、フォーマットで入口を締め、期日を合意で固め、進捗を可視化で先回りする——この設計をやり切れるかどうかで決まる。

そして強調したいのは、これは経理だけの仕事ではないということだ。子会社の決算体制も、決算日の統一も、グループ全体の意思決定が要る。連結早期化は、CFOがグループ経営として旗を振って初めて動くテーマだ。45日を守る攻防の本質は、親会社の机の上ではなく、グループのデータがどう流れてくるかの設計図にある。

まとめ
連結早期化のボトルネックは親会社の作業時間ではなく、子会社から正しいデータが上がるまでの時間。詰まりどころは「締め遅れ・科目不一致・内部取引消去」の3つ、打ち手は「フォーマット統一・期日合意・可視化」の3手。そしてこれを回す土台は、CFOがグループ経営として旗を振ることだ。
